Прииск «Хета»

На карте схематически отмечены россыпные участки, на которых шла добыча касситерита прииском «Хета».

На карте схематически отмечены россыпные участки, на которых шла добыча касситерита прииском «Хета».

1940

Начало работы прииска «Хета»

17 января 1940 года согласно приказу № 68 ещё официально не существующему прииску «Хета» присвоена 3-я категория.

4 февраля 1940 года начальник Дальстроя И.Ф. Никишов подписал приказ по ГУСДС № 130, в котором говорилось:

«В развитие приказа… об организации Тенькинского горнопромышленного управления приказываю:

  1. Организовать на ключе Хета прииск «Хета».
  2. Тенькинскому райГРУ (районное геологоразведочное управление) не позже 20 февраля указать место приискового строительства…
  3. Начальнику ТГПУ тов. Матвееву немедленно приступить к организации строительства на пр. «Хета», заброске материалов, продовольствия и рабочей силы».

Согласно приказу Управление автотранспорта (УАТ) передало командировку на 241 км в распоряжение прииску «Хета».

Освоение месторождения Хета начиналось с создания прииска, как наименее затратного с точки зрения использования финансовых и технических средств и позволяющего получить в ближайшее время так необходимый «второй металл» Дальстроя (олово). Рудные тела касситерита Хеты оставались ждать своего часа…

Задачей нового прииска была добыча касситерита в долинах реки Правая  Хета (от места впадения в Правую Хету ручья Эташ и практически до слияния рек Левая и Правая Хета) и ручья Эташ.

Приказом по ГУСДС № 228 от 4 марта 1940 года организованный для разработки Хетинского месторождения в составе ТГПУ прииск «Хета» передан в непосредственное подчинение ГУСДС. В том же приказе говорилось:

«…2. Временное исполнение обязанностей начальника прииска «Хета» возложить на заместителя начальника прииска т. Одинцова (А. Д. Одинцов до этого являлся начальником прииска «Фролыч» Западного ГПУ)…
6. Начальнику СВИТЛ (Северо-Восточные исправительно-трудовые лагеря) капитану госбезопасности т. Вишнивецкому выделить рабсилу в количестве 200 человек…
12. Начальнику УАТ (управление автомобильного транспорта) т. Пасынчуку передать прииску «Хета» командировку 241 км в количестве 4 бараков».

К маю 1940 года разведчиками Хеты в основном была закончена разведка поверхности коренного месторождения, в результате упорной работы коллектива Хетинского района прииск «Хета» был обеспечен разведанными запасами.

Можно сказать, что фактически прииск «Хета» начал свою работу в июне 1940 года.

Чтобы не упустить промывочный сезон, небольшой коллектив прииска начал вскрывать торфа, прокладывать водоотводные канавы, строить промывочные приборы.

Согласно распоряжению ГУСДС от 20 июня 1940 года  № 72 «О передаче прииска «Хета» ЮГПУ» прииск «Хета» был передан Южному горному управлению (ЮГПУ). В конце июня на прииск прибыло новое руководство — начальник прииска орденоносец Шабарин, главный инженер Тупицын, приисковый механик Баранник, начальники эксплуатационных участков Стариков и Афанасьев, и другие руководящие инженерно-технические работники.

Шабарин Н.Г. первый начальник прииска «Хета». Фото из газеты «Советская Колыма».

Шабарин Н.Г. первый начальник прииска «Хета». Фото из газеты «Советская Колыма».

В числе механизмов и оборудования, которые получил прииск, были экскаватор ЛК-0,5, электростанция и другие. Также прииску передали 4 автомашины ЗИС-5.

В конце июня здесь еще не было откаточных приспособлений, а в июле, когда прииск уже был передан в ведение Южного управления, здесь заработали промывочные приборы, началась горячая пора за выполнение плана добыче металла.

Стариков А.К. - начальник первого участка прииска «Хета». Сентябрь 1940 года. Фото из газеты «Советская Колыма».

Стариков А.К. — начальник первого участка прииска «Хета». Сентябрь 1940 года. Фото из газеты «Советская Колыма».

Однако это было только начало, в строй вступил лишь один участок. Наряду с добычей металла коллективу прииска предстояла большая работа по вскрыше торфов, сооружению промывочных приборов на участке № 2.

Участок прииска № 1 «Ключ Правый», которым руководил Стариков, к 20 июля месячный план по вскрыше торфов выполнил на 118% при производительности труда 144%. Была полностью закончена вскрыша торфов, вскрытыми площадями обеспечены три промывочных прибора. Два из них в конце июня 1940 года уже работали, заканчивалось строительство третьего прибора и сооружение рельсовой механической дорожки для подачи песков.

(Встречается насколько вариантов названия россыпного участка № 1 прииска Хета  — «Ключ Правый» и «Правая Хета» — О.В.)

На россыпном участке прииска № 2 «Ключ Эташ» (начальник Афанасьев), план по вскрыше торфов был выполнен на 114% при производительности труда 127%. Шло строительство промывочных приборов, которые оборудовались механическими крючниками.

Афанасьев М.И. Сентябрь 1940 года. Фото из газеты «Советская Колыма».

Афанасьев М.И. Сентябрь 1940 года. Фото из газеты «Советская Колыма».

Параллельно с развёртыванием горных работ на прииске, центр прииска был перенесён с 241-го на 245-й километр (долина ручья Эташ), где были возведены основные служебные, коммунальные и жилые помещения, общежития забойщиков, а также построен ОЛП «Хета», заключённые которого занимались добычей касситерита на рудном участке и прииске «Хета», а также переработкой руды на обогатительных фабриках № 5 и № 13.

Шефская помощь

В 1940 году коллектив второй автобазы (Атка) взял шефство над прииском «Хета».

Необходимые для строительства пиломатериалы изготавливались на лесопилке автобазы № 2 (Атка), машинами этой же автобазы лес доставлялся на прииск «Хета».

Силами второй автобазы на прииске были построены три промывочных прибора, производился ремонт оборудования и автомашин. Автотранспортники организовали на Хете библиотеку, провели несколько выездов кинопередвижки.

Жизнь прииска

Однако не всё было так безмятежно в жизни нового прииска. Строились промприборы и другие сооружения, требующие для своей работы электроэнергии, но к июлю 1940 года вопрос о строительстве электростанции так и не сдвинулся с мёртвой точки.  Но строительство электростанция не движется с места. В ЮГПУ все еще думали над выбором, что лучше: или завезти на прииск насосы с двигателями, или строить электростанцию.

Для лабораторных наблюдений требовался химик, более того, прииск работал без геолога и участкового маркшейдера.

В посёлке отсутствовала медчасть, не было телефонной связи с Оротуканом.

Тем не менее, новый прииск активно включился в работу и начал наращивать объёмы добываемого касситерита. Приказом от 10 августа 1940 года в связи с увеличением объёмных показателей прииск «Хета» с 1 августа был переведён во 2-ю категорию.

Осенью 1940 года прииск «Хета» занял первое место в соревновании Дальстроя, выполнив годовой план к 1 октября — 349%, получив первую премию по Дальстрою. В итоге социалистического соревнования участков Южного управления переходящее красное знамя вручено участку № 1.

Коллектив Промкомбината обязался для победителей соревнования построить в кратчайшие сроки жилой дом со всеми удобствами из мохоплит — нового вида строительного материала, недавно освоенного Промкомбинатом.

Комбинат № 2 взял на себя полную меблировку дома и обеспечение прииска «Хета» набором культинвентаря своего производства.

Строительство промприбора на прииске «Хета». Август 1940 года. Фото из газеты «Советская Колыма».

Строительство промприбора на прииске «Хета». Август 1940 года. Фото из газеты «Советская Колыма».

В октябре 1940 года на прииске форсированными темпами велись работы по вскрыше торфов на участке «Правая Хета» — одном из самых больших на прииске. В 1941 году он должен был дать максимальный объём работ. На участке № 1 «Правая Хета» и на участке № 2 «Ключ Эташ» велись работы по установке двух мощных механических дорожек. В общей сложности на прииске работало четыре промывочных прибора. Планировалось использование на промывочных работах машин Денвера.

Руководством прииска за отличную работу были отмечены начальник участка № 1 Стариков, начальник участка № 2 Афанасьев, главный механик Бараник, участковый механик Полковский, водитель Голубев, Ланцов и другие.

Началом добычи руды на Хете подземным способом можно считать октябрь 1940 года, когда на обнаруженном рудном теле касситерита в долине ручья Эташ была заложена первая штольня. Для форсирования работ по разведке рудного месторождения прииск получил шесть компрессоров. В этом же месяце рудное месторождение было передано для эксплуатации прииску «Хета» в качестве рудного участка.

18 октября 1940 года геологи и разведчики Хетинского района выполнили октябрьский план шурфовочных работ на 103% и одновременно закончили годовой план по шурфовке на россыпях. Сверх плана буровыми станками «Эмпайр» было пройдено 1040 метров.

Особо отличившимся работникам — заведующей россыпной разведкой Степановой Н. И., геологу по россыпям Кузнецову Е. Д., заведующей материально-хозяйственной частью Лейкиной Ф. С., прорабу разведки Лободенко П. Я., прорабу разведки Бибилову Г. Б. была объявлена благодарность с занесением в трудовую книжку. Все они руководством райГРУ и Геологоразведочным управлением Дальстроя представлены к награждению значком «Отличнику-дальстроевцу».

Химическая лаборатория

Для грамотного ведения эксплуатационных и разведочных работ требовалось систематическое опробование руды. Долгое время все химические анализы руды производила лаборатория в Ларюковой. Результаты анализа давались с большим опозданием — через 5—6 дней. Задержка в получении результатов химических анализов не давала возможности быстро определять месторождения более обогащённых участков, которые следовало сдавать для отработки в первую очередь.

Борьба за выполнение плана металлодобычи требовала от руководителей прииска оперативности. Решено было организовать свою лабораторию. И 20 ноября 1940 года лаборатория прииска «Хета» выдала свои первые анализы.

В порядке помощи и шефства Центральная научно-исследовательская лаборатория, находящаяся в Усть-Утиной, выделила прииску необходимую посуду и некоторые реактивы. Помогла и лаборатория Геологоразведочного управления. Для проведения анализов руды была принята за основу методика Центральной научно-исследовательской лаборатории, что позволяло проводить анализы значительно быстрее, чем принятая в лаборатории Ларюковой.

Все пробы, поступающие в лабораторию, были в основном производственного характера. Но одновременно велась и научно-исследовательская работа — изучение химизма рудного месторождения «Хеты». Приисковая лаборатория регулярно выдавала результаты опробования в течение суток без задержек, что позволяло эксплуатационникам и разведчикам работать не вслепую, а точно ориентируясь по своевременно порученным анализам.

Работами по организации химической лаборатории руководила инженер Елизавета Конь, она же стала и руководителем лаборатории.

В марте 1941 года штат лаборатории состоял из двух человек:

  • Елизавета Конь — заведующая лабораторией;
  • Елизавета Воронина — лаборант.

Борисов М.В., секретарь парторганизации на прииске «Хета». Октябрь 1940 года. Фото из газеты «Советская Колыма».

Борисов М.В., секретарь парторганизации на прииске «Хета». Октябрь 1940 года. Фото из газеты «Советская Колыма».

Кадровый состав прииска «Хета» к концу 1940 года: начальник прииска — Тупицын, главный инженер — Якушкин, секретарь парторганизации — Борисов, начальник участка № 1 — Кузнецов, начальники смен участка № 1 — Симунькин и Утробин, заведующий материально-хозяйственной частью — Анцис, заведующий взрывными работами — Козырев, геологи — Воронин, Каримов, Бурых, Рабель и Кочиев, горный мастер — Белов, техник-обогатитель — Павлюк, приёмщик металла — Борисов, горный мастер по опробыванию — Кукушкина.

Тупицын Ю.В. - главный инженер, в последствии - начальник прииска «Хета». Октябрь 1940 года. Фото из газеты «Советская Колыма».

Тупицын Ю.В. – главный инженер, в последствии — начальник прииска «Хета». Октябрь 1940 года. Фото из газеты «Советская Колыма».

За 22 и 23 декабря прииск «Хеты» выполнил план по металлу на более чем 200% и отправил на Кинжальскую обогатительную фабрику кондиционную руду.

В декабре 1940 года Приказом по ГУСДС № 1776 отмечена успешная работа коллективов приисков «Хета», фабрики «Кинжал» Южного ГПУ, Тенькинского ГПУ (в частности, рудника «Бутугычаг»), фабрики «Вакханка» и рудника им. Лазо Юго-Западного ГПУ.

Начальник радиоузла П.П. Тетерятников подключает уличный динамик. Май 1941 года. Фото из газеты «Советская Колыма».

Начальник радиоузла П.П. Тетерятников подключает уличный динамик. Май 1941 года. Фото из газеты «Советская Колыма».

За перевыполнение плана 1940 года по решению Политического управления Дальстроя на прииске «Хета» был оборудован радиоузел, который обслуживал посёлок и участки прииска.

Подготовка участка «Правая Хета» (участок № 1) к промывочному сезону 1941 года

На участок №1 «Правая Хета» прииска «Хета» возлагались особые надежды при подготовке к промывочному сезону 1941 года.

Характерные особенности месторождения — широкая долина довольно большого протяжения. Слой торфов маломощный. 25% участка — торфа мощностью 1,2 метра. Остальная площадь торфов мощностью от 60 до 70 сантиметров представляла собой галю с песками без глинистой примеси.

Весь этот участок необходимо подготовить к отработке — вскрыть торфа к началу весеннего сезона.

В декабре 1940 года вскрыша торфов производилась двумя механическими дорожками. Буровзрывные работы на разрыхление велись мелкошпуровым методом, холодным бурением.

Основная рабочая сила была переброшена на горно-подготовительные работы. Сооружался центральный разрезной канал, который проходил за промышленным контуром вдоль участка. Кроме того, пройдены руслоотводные канавы. Одна из них — центральная, проходила по разрезу
второго участка, здесь было запланировано сооружение дамбы.

Делалось это для того, чтобы весь поток воды, идущий широкой долиной, был направлен дамбой в центральный канал. Потоки воды из горных ключей должна была перехватить сеть отводных канав и направить в центральный канал.

В первых числах января 1941 года планировалось приступить к земляным работам на сооружении дамбы, для этого производилась заготовка леса и мха. Таким образом, планировалось участок № 1 защитить от весенних потоков и разливов.

После окончания горно-подготовительных работ, которые проводились в зимнее время, вскрышу торфов было намечено производить ранней весной и при этом исключительно экскаваторами.

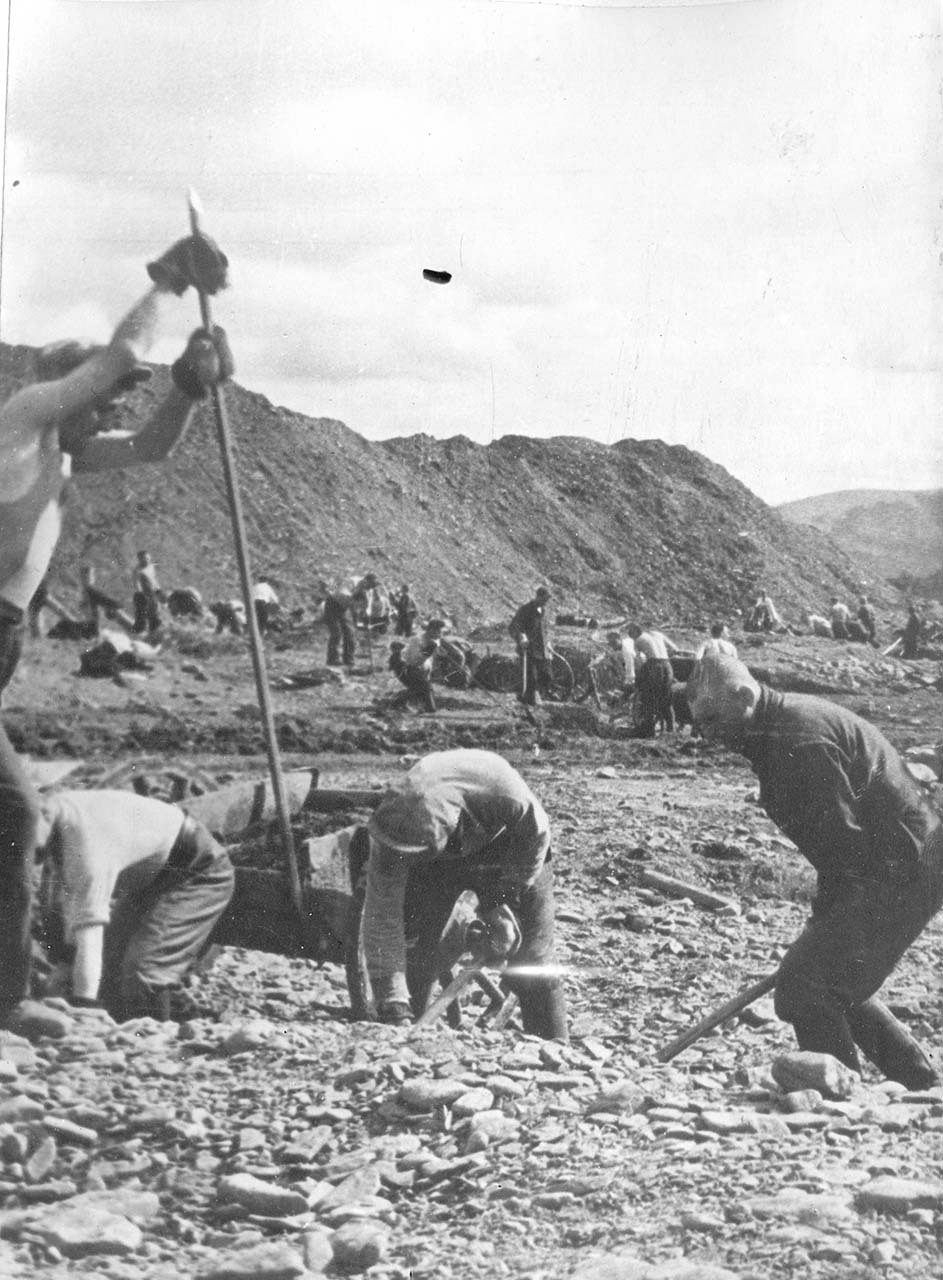

Мускульная вскрыша торфов на россыпном месторождении. ЮГПУ. Фото из фондов ГАМО.

Мускульная вскрыша торфов на россыпном месторождении. ЮГПУ. Фото из фондов ГАМО.

(До этого вскрыша торфов производилось зимой исключительно мускульной силой с использованием взрывчатки, ломов, кайл и лопат — О.В.)

Запасы касситерита и разведка

Приисковой разведкой в 1940 году были обнаружены на террасе сопки Обзорной продукты рудного материала.

В последние месяцы 1940 года Хетинским разведочным районом выявлено несколько новых перспективных россыпных месторождений касситерита — Основная и Левая Хета, ключи Мякит, Нерига, Ирганжа, Гипотетический и другие.

По данным предварительной разведки, эти месторождения вырисовывались как сравнительно крупные объекты, заслуживающие форсированной детальной разведки в более крупных масштабах, так как перевод этих месторождений в промышленные категории мог дать необходимый «Хете» прирост запасов металла.

Немного о продовольствии

В 1940 году оленеводческий совхоз «Талая» поставил прииску «Хета» 8.300 килограммов свежих овощей и 700 килограммов мяса. К Октябрьским праздникам планировалось ещё поставить дополнительно 20 туш свиного мяса и 2.000 килограммов свежей капусты и других овощей.

Планы на 1941 год

В конце 1940 года на прииске развернулись работы по подготовке к следующему промывочному сезону. План добычи касситерита на 1941 год, по сравнению с предыдущим, был увеличен в несколько раз.

Значительная часть плана приходилась на россыпные месторождения и несколько меньшая — на рудные. Близость трассы и возможность добычи открытым способом — всё это делало Хетинское месторождение исключительно важным в планах Дальстроя по добыче касситерита.

Однако для бесперебойной добычи касситерита было необходимо провести большой объём работ по осушению пойменных частей россыпи. За первый промывочный сезон выявилась необходимость в постройке нескольких ряжевых и козелковых дамб, в проведении на много сотен метров капитальных и руслоотводных канав. Все эти работы были запланированы на IV квартале 1940 года и I квартал 1941 года.

Из россыпных объектов запроектированы к отработке на 1941 год участки «Правая Хета», «Обзорный», «Развилочный», «Белокаменный», «Эташ» и «Правый».

Разработка рудного месторождения

На прииске «Хета» рудное месторождение в выполнении плана малого металла в 1940 году сыграло большую роль. Фактически рудное месторождение было сдано в эксплуатацию недоразведанным, и дальнейшая его разработка велась одновременно с разведкой.

Хотя добыча руды была организована на не полностью разведанном горном участке, всё же была найдена наиболее правильная организация работ. Повышенное внимание уделялось качественной сортировке и добыче штуфной руды.

Организация проходческих работ на рудном месторождении занимала особое место. Было ясно, что от скорости прохождения выработок зависели эксплуатационные возможности участка. Тогда на проходке разведочной штольни, идущей на сбойку с шахтой № 1, была введена цикличная система, что сразу повысило уход забоя.

Работа проводилась в две смены. В перерыв длительностью один час между сменами и в такой же перерыв среди смен велась подготовительная работа к бурению и откатке.

1941

Январь

18 января 1941 года распоряжением по ГУСДС № 12 в соответствии с объёмами горных работ прииску «Хета» на 1941 года была установлена 1-я категория.

Взаимоотношения между прииском «Хета» и фабрикой рудника «Кинжал»

В заметке газеты «Советская Колыма» начальник фабрики рудника «Кинжал» Н. Прун озвучил ряд претензий и пожеланий в наступившем 1941 году к прииску «Хета»: «Фабрика сильно страдает от перебоев в доставке руды и некондиционности её. Нам нужна руда с содержанием металла не ниже установленного планом. Фабрика нуждается в создании некоторых запасов руды, обеспечивающих непрерывную загрузку производства. Сейчас нам нужен запас не менее чем на 5 дней, к периоду же распутицы он должен быть доведён до месячной потребности фабрики. Между тем мы имеем на фабрике резерв руды в лучшем случае на два дня. Мы предъявляем серьёзное требование к прииску «Хета», который должен обеспечить нас нужным количеством кондиционной руды.

Наши хозяйственные взаимоотношения с прииском не упорядочены, что также отрицательно сказывается на ходе дела. Существующая система расчётов с прииском за работу по обогащению руды неудовлетворительна, поскольку она ни в какой степени не обеспечивает контроль рублём за выполнением плана и не соответствует принципу хозрасчёта. Эту систему надо изменить на основе хозяйственного договора. Следует установить такой порядок расчётов, который обеспечивал бы финансовую заинтересованность прииска в своевременном предоставлении фабрике руды высокой кондиции и финансовую заинтересованность фабрики в высоком уровне извлечении металла».

Другой вопрос касался транспортировки руды от прииска до фабрики. Речь идет не только о своевременной доставке её на фабрику, но и о бережном отношении к ней в пути.

Февраль

В феврале 1941 года выполнение месячного плана прииском «Хета» было сорвано, при этом большая часть плана по добыче руды была возложена на рудный участок. Среди причин срыва плана были названы нехватка воздуха, отсутствие электроламп, вагонеток, низкое содержание касситерита в руде.

В марте 1941 года на прииске «Хета» работали начальник смены участка № 1 Мамедов, горный мастер Зинченко.

Апрель

Возведение дамбы

В апреле 1941 года решающую роль в подготовке прииска «Хета» к промывке песков играло строительство ряжевой дамбы, перегораживающей русло Правой Хеты. Чтобы ускорить возведение дамбы и облегчить отвод русла, коллектив служащих прииска 16, 17 и 18 апреля по окончании рабочего дня отработал по два часа на выемке грунта и сооружении дамбы.

Слесарь П.И. Суков - бригадир слесарей монтажных мастерских «Хета». Апрель 1941 года. Фото из газеты «Советская Колыма».

Слесарь П.И. Суков – бригадир слесарей монтажных мастерских «Хета». Апрель 1941 года. Фото из газеты «Советская Колыма».

Активное участие приняли старший маркшейдер Якушкин, старший геолог Кондрашов, лаборантка Воронина, комсомольцы — бойцы ВОХР Арлаков и Дьяченко.

Май

Лотошная промывка

В начале мая на россыпных участках прииска началась добыча касситерита лотками. Так, промывальщик прииска «Хета» Андреев, награждённый медалью «За Трудовое Отличие», добыл металла за первую декаду мая 725% нормы. В отдельные дни показатели плана доходили до 1000%. Андреев был на прииске инструктором лотошной промывки.

Выполнение плана

В плане добычи касситерита на прииск «Хета» руководство Дальстроя и ЮГПУ возлагали особые надежды. В 1941 году к началу промывочного сезона прииск оснастили новой техникой. «Хете» были переданы экскаваторы, компрессоры, беккеровские лопаты, тракторы, автомашины. И это не считая узлов, агрегатов и запасных частей. В помощь была выделена рабочая сила с соседних приисков.

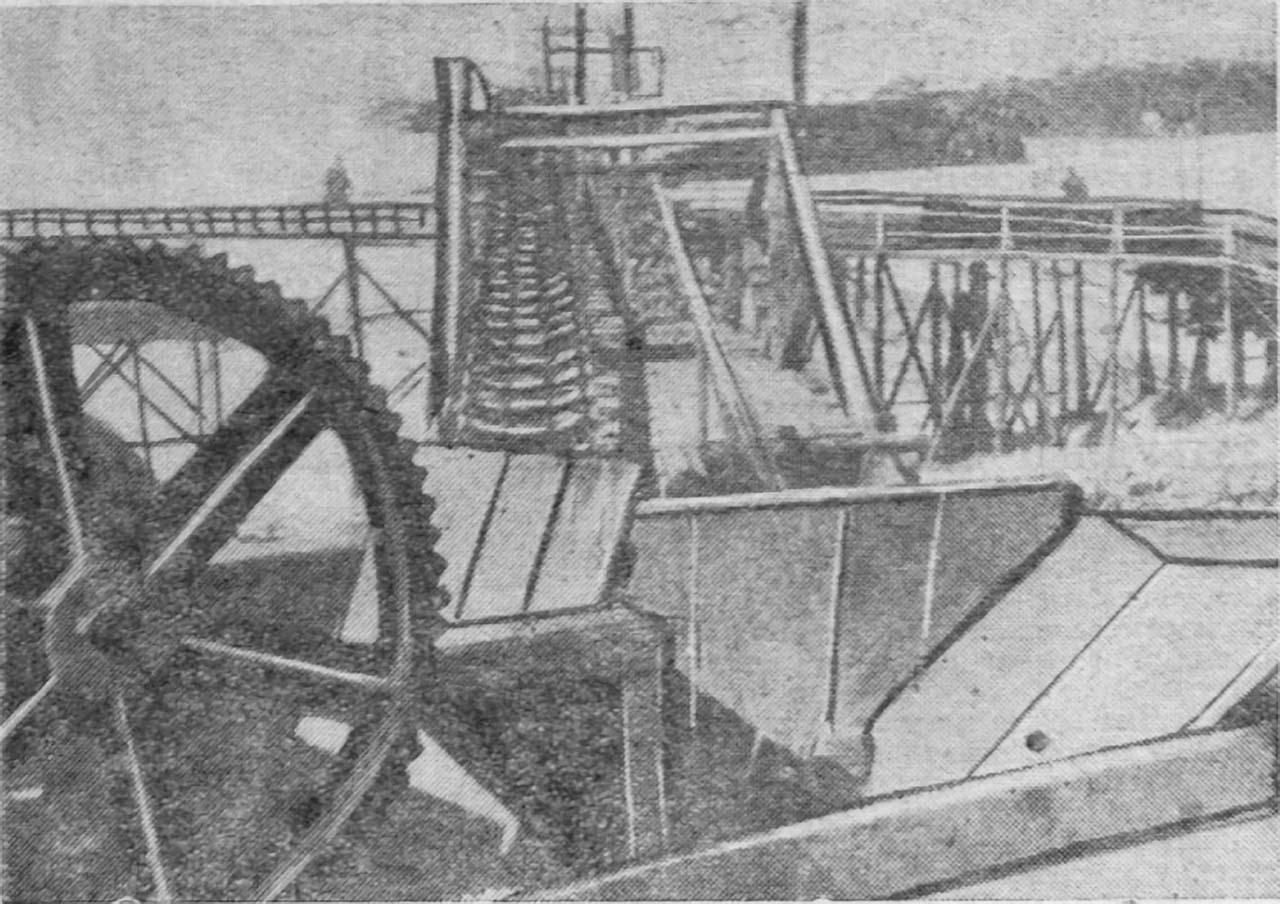

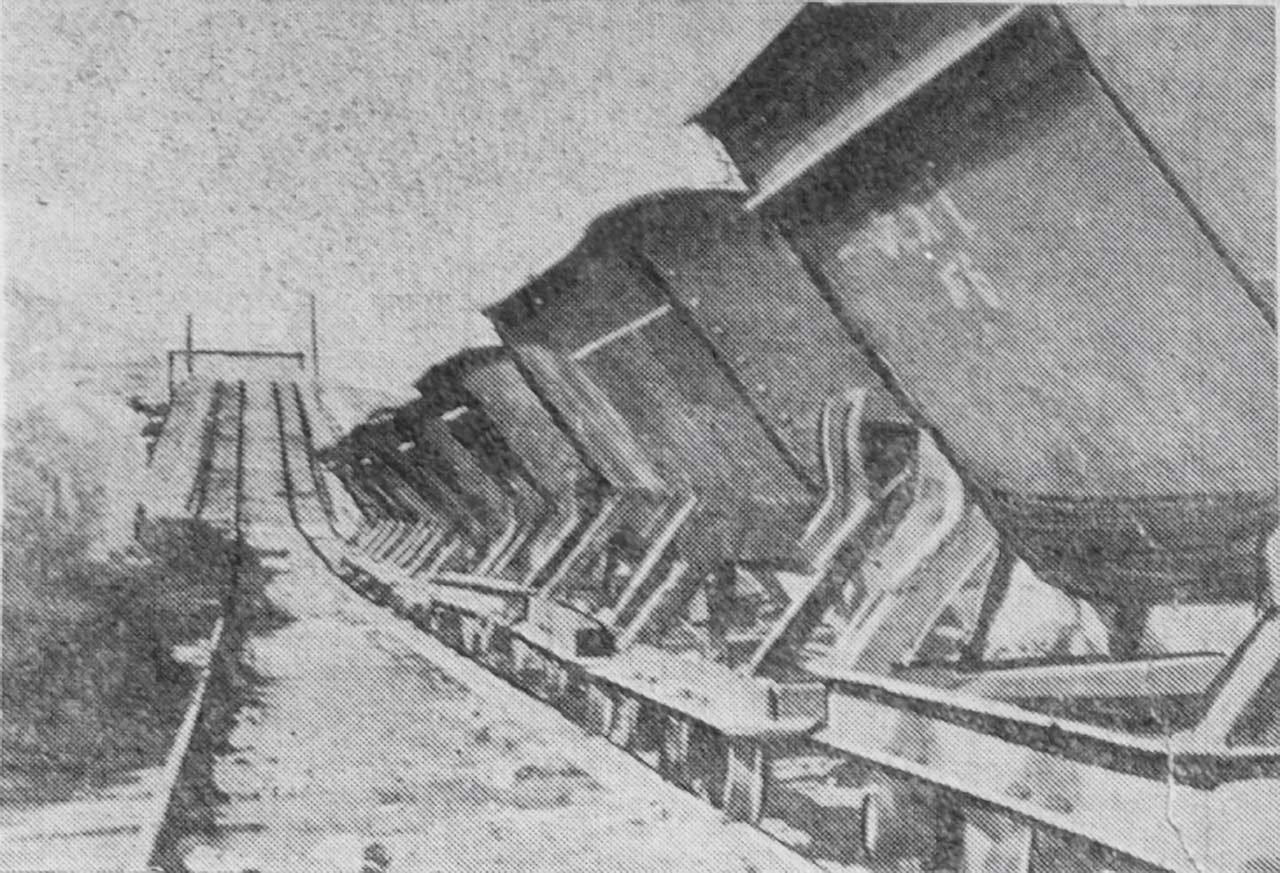

Транспортировка песков вагонетками на промывочный прибор № 3 первого участка прииска «Хета». Май 1941 года. Фото из газеты «Советская Колыма».

Транспортировка песков вагонетками на промывочный прибор № 3 первого участка прииска «Хета». Май 1941 года. Фото из газеты «Советская Колыма».

Но майский план прииском был с треском провален. Начальник прииска «Хета» Юрьев, объяснял произошедшее значительно завышенным плановым заданием и низким содержанием касситерита в руде и песках.

С большим усердием поддерживал Юрьева главный инженер прииска Здоровцев. Примечательно, что главным инженером был подан рапорт в Южное управление, в котором он просил освободить его от должности главного инженера на том основании, что он не может поручиться за выполнение плана.

Думаю, результат был легко предсказуем — Юрьев и Здоровцев были сняты с работы.

Главный инженер «Хета» П.А. Здоровцев проверяет электромотор лебёдки на промприборе № 6 Июнь 1941 года. Фото из газеты «Советская Колыма».

Главный инженер «Хета» П.А. Здоровцев проверяет электромотор лебёдки на промприборе № 6. Июнь 1941 года. Фото из газеты «Советская Колыма».

Руководить прииском назначили Тузова, нового руководителя не бросили в одиночку разгребать скопившиеся проблемы, в ликвидации прорыва ему помогала бригада инженеров и механиков во главе с начальником Южного управления Шабариным. В итоге — добыча руды на «Хете» выросла в 5—6 раз.

Июнь

Но подъём на прииске «Хета» продлился недолго, вскоре последовала череда срывов планового задания. Как результат — очередные рокировки в руководстве прииска. Был снят со своей должности начальник прииска Тузов, ему на смену пришёл бывший начальник ЮГПУ Шабарин.

(Настоящий круговорот судеб в Дальстрое — из начальника прииска подняться до начальника управления и затем снова вернуться в кресло начальника того же прииска. Думаю переход с должности начальника ЮГПУ на должность начальника прииска «Хета» карьерным ростом назвать трудно. Также могу предположить, что определённую роль в этом как раз сыграли провалы плана по добыче касситерита на прииске «Хета» — О.В.).

Однако и после назначения Шабарина начальником прииска, ситуация с выполнением плана продолжала оставаться в плачевном состоянии. Что и было отмечено в приказе № 323 по ГУСДС от 28 июня 1941 года «О работе прииска “Хета” ЮГПУ», где говорилось следующее: «Проверкой установлено, что ежесуточное невыполнение плана прииском Хета является отсутствием налаженной организации труда, трудовой дисциплины и разбросанности в работах.

Промывочные приборы работают далеко не на полную мощность, обнажение рудного тела не форсируется, имеющаяся 15-тонная фабрика не работает.

Такая безответственность создала угрозу выполнению государственного плана в срок. Приказываю:

Начальнику ЮГПУ Батову, начальнику прииска Хета Шабарину:

1. Промыть в июле-августе все оловоносные пески и делювий по ключу Правому и Эташ, для чего к 5 июля довести суммарную производительность промприборов до 4000 кубометров в сутки.

2. Сосредоточить всю рабсилу по ключам Правый и Эташ и речке Правая Хета от верховьев до 72 линии включительно.

3. Закончить работы по вскрыше делювия на правом склоне ключа Правого к 13 июля.

4. Составить проект на закладку эксплуатационной шахты, закончив её проходку и оборудование к 15 июля 1941 года. Проект проверить и утвердить на месте поручаю главному инженеру ГУСДС Бахвалову.

5. Начальнику ЮГПУ Батову закончить все строительные работы, обеспечивающие бесперебойную работу фабрики № 5 в зимних условиях к 15 августа. К 10 июля представить мне через Нач. От. т. Прун график необходимых мероприятий по подготовке фабрики к зиме.

6. Геологам Хетинского разведочного района форсировать поисковые и разведочные работы с целью обеспечения рудой обогатительную фабрику на будущее время.

7. Начальнику ГРУДС т. Кечек взять под личный контроль и ежедекадно докладывать мне о ходе разведочных работ на прииске Хета, начиная с 1 июля 1941 года.

8. Требую от руководителей ЮГПУ и предприятий Хетинского района решительного перелома и безоговорочного выполнения государственного плана».

Июль

Женщины в борьбе за план

После вмешательства в ситуацию руководства Дальстроя, на добычу касситерита в Хетинской долине фактически вышло все трудоспособное население. Женщины Хеты также пришли на помощь своим мужчинам в выполнении плана добычи касситерита.

С 18 июля 1941 года женщины (9 человек) ежедневно выходили в забои, работая по 3—4 часа. Больших успехов добились Чефанова, Кожевникова, Гришина, Анцис.

20 и 27 июля 18 женщин активно участвовали в ударнике.

Август

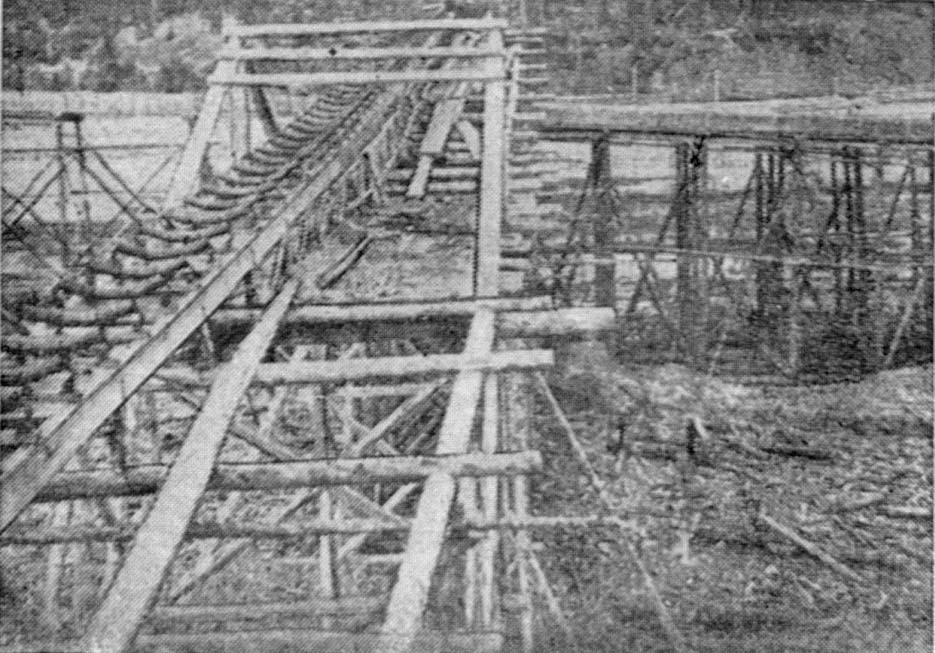

Промывочный прибор № 4 первого участка прииска «Хета». Апрель 1941 года. Фото из газеты «Советская Колыма».

Промывочный прибор № 4 первого участка прииска «Хета». Апрель 1941 года. Фото из газеты «Советская Колыма».

Большую работу вели приисковые геологи. Главный геолог Кондратов, геологи Денисов и Кочиев сутками не уходили из забоев, отыскивая лучшие месторождения.

До прихода начальника промывочного прибора № 15 Бухтиярова план не выполнялся. С новым начальником в соревновании с прибором № 13, коллектив начал перевыполнять план. Не отставали и начальники промприборов Гуговской, Подкопаев, Климкин.

Но в целом на август 1941 года дела на ХГПК были далеки от ожидаемого результата. С начала промывочного сезона хетинцы работали неудовлетворительно, не выполняя своих обязательств.

Так, Кузнецов в 1940 году работавший начальником рудника, выполнял план ежесуточно от 150% до З00%. В промывочном сезоне 1941 года он стал начальником одного из крупных участков и не всегда выполнял суточное задание.

Участок, которым руководил Акулов, задания за 15 дней августа не выполнил и на 60%. Некоторые приборы (7-й и 16-й) в отдельные дни давали всего 30% плана из-за того, что 400 часов — 24% рабочего времени промывочные приборы простаивали.

Неудовлетворительно работал горнадзор. Горные мастера промывочных приборов №№ 7 и 13 не следили за работой бригад, подчас нерационально используя рабочую силу.

Для перевозки руды с рудников «Хеты» и «Днепровского» на обогатительную фабрику «Кинжал» автобазой № 2 (Атка) была выделена специальная автоколонна, начальником автоколонны был назначен старший механик первого гаража М. Лугин.

Октябрь

На октябрь 1941 года Хетинским разведрайоном были разведаны новые россыпи, выяснилось, что они тянулись до самой фабрики. Но содержание касситерита в них было гораздо ниже, чем в тех, которых уже велась добыча касситерита. Велась геологоразведка и опробование на участке «Белокаменный».

Участок № 2 в борьбе за план

На участке № 2 (начальник А. Акулов) не были своевременно закончены работы по подготовке к промывочному сезону 1941 года, что помешало участку № 2 в хорошие, тёплые дни выполнить большую часть плана, и привело к задолженности по выпуску готовой продукции.

Осенью, в условиях похолодания и частых снегопадов, участку пришлось наверстывать упущенное. Несмотря на тяжёлые условия, все летние промывочные приборы продолжали работать с максимальной нагрузкой.

Для этого был организован подогрев транспортёрных лент, утеплены водозаборные, помещения двигателей и лебёдок. На участке велись работы по утеплению трёх летних приборов с расчётом максимального удлинения срока промывки. Построены два зимних прибора и две зимних проходнушки.

В районе наиболее богатых песков участок располагал четырьмя тепляками, которые при работе в две смены могли дать возможность работать 80 лотошникам.

В осенне-зимние дни промывки лучше других работал прибор № 17 (горный мастер Немирова). Её прибор систематически перевыполнял план по объёму, продукции и производительности труда, в отдельные дни выполнение плана достигало 160% плана.

Бригада лотошников под руководством горного мастера Борисова выполняла план на 130% по продукции. Одновременно с основной работой Борисов обучал работе на лотках малоквалифицированных рабочих.

Хуже других работал прибор №13, которым руководил председатель приискома Козырев, систематически недодавая значительное количество продукции.

Коллектив участка планировал выполнить план текущего года к 1 декабря.

Декабрь

Вскрыша торфов

На вскрыше торфов на «Хете» в декабре 1941 года работали только две механические дорожки и три бригады вскрывали торфа мускульным способом.

Рабочей силы выставлялось недостаточно. Некоторые начальники участков не желали быстро и оперативно перестраиваться на вскрышные работы. Так, участок № 4 в течение пяти дней после закрытия зимней промывки не давал ни одного кубометра торфов, располагая при этом немалым количеством рабочей силы.

Как результат — план по вскрыше торфов в ноябре и декабре выполнен не был.

В декабре готовили к пуску ещё три механические дорожки, одна из них должна была вступить в строй к середине месяца.

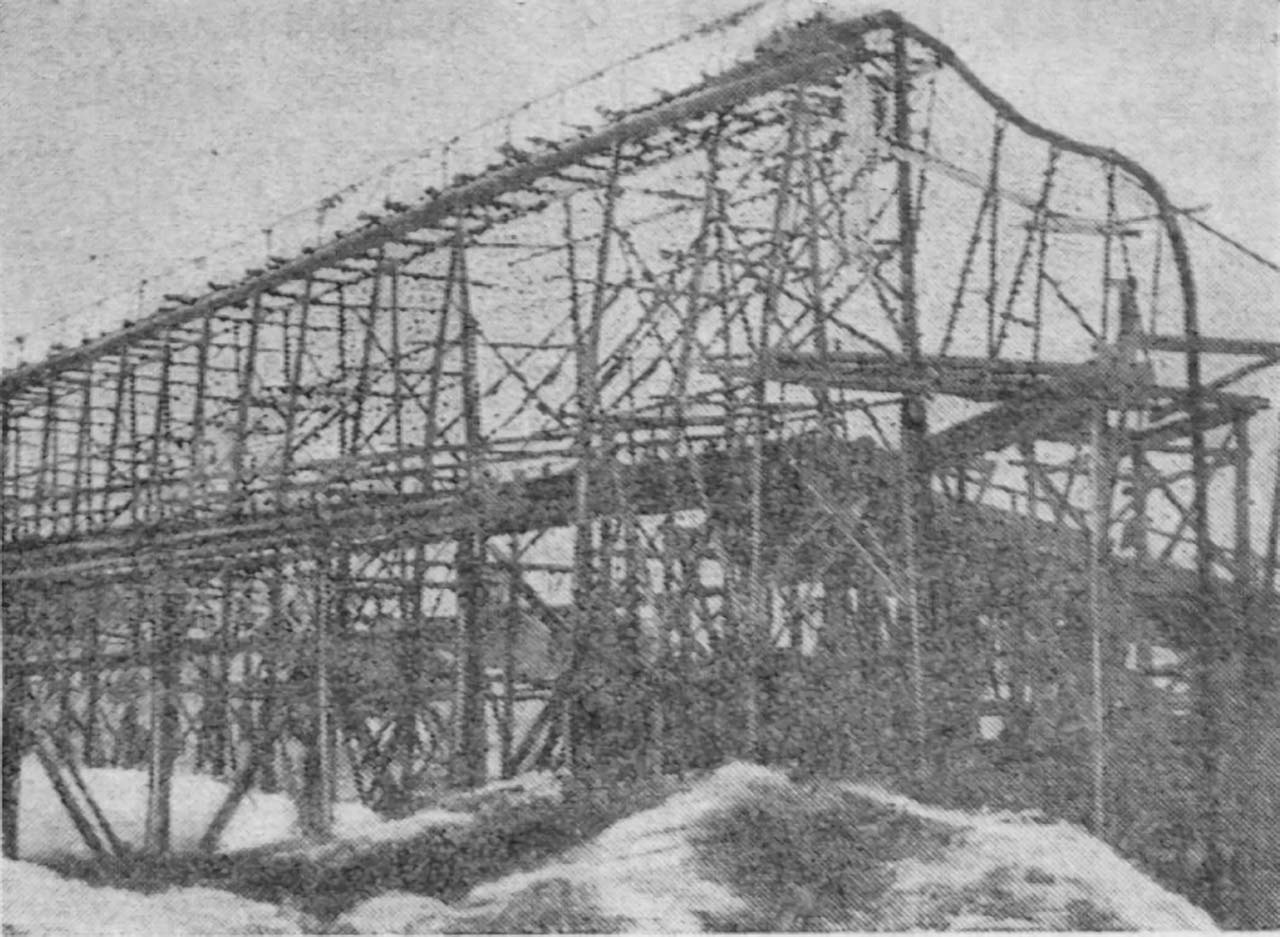

Промывочный прибор № 6 на втором участке прииска «Хета». Май 1941 года. Фото из газеты «Советская Колыма».

Промывочный прибор № 6 на втором участке прииска «Хета». Май 1941 года. Фото из газеты «Советская Колыма».

Итоги года

В 1941 году прииск «Пыркакай» Чаунское райГРУ стал соревноваться с прииском «Хета» Юго-Западного горнопромышленного управления, развернулось соревнование между участками, шахтами, сменами. Число стахановцев и ударников выросло до 72 человек.

Самый печальный итог 1941 года для прииска «Хета»  годовой план по многим показателям выполнен не был.

1942

На 1942 год для прииска «Хета» была установлена 3-я категория, согласно приказу № 29 по ГУСДС от 14 января 1942 года.

Апрель

Неудовлетворительные результаты были на россыпном участке № 3 «Хеты» (начальник Климкин).

Только участок № 2 ежедневно выполнял план по вскрыше торфов на 130—140% при такой же производительности труда. Руководил участком Матронин. За хорошую работу руководством были отмечены горные мастера Суханов и Копылов.

Одновременно здесь велось строительство трёх дамб, прокладывалась большая руслоотводная и капитальная канавы.

Май

Хетинский комбинат. Группа работников бухгалтерии и маркшейдерского отдела на колоде прибора № 9. Май 1942 года. Фото из газеты «Советская Колыма».

Хетинский комбинат. Группа работников бухгалтерии и маркшейдерского отдела на колоде прибора № 9. Май 1942 года. Фото из газеты «Советская Колыма».

На участке «Развилочный» (начальник Климкин) первым в комбинате был запущен в эксплуатацию прибор № 17. Несмотря на то, что вода шла с перебоями, прибор проработал несколько часов. Вечером с колоды была снята партия готовой продукции. Ещё один прибор был запущен 19 мая на участке № 2 прииска «Хета». Остальные приборы ждали воду.

На многих участках прииска «Хета» работали бригады лотошников.

Начальник участка прииска «Хета» Лимонченко

Начальнику участка прииска «Хета» Лимонченко было поручено к началу промывочного сезона, а точнее к 15 мая, построить три промывочных прибора. Начальник участка настолько «ответственно» отнёсся к порученному заданию, что к началу массовой промывки (20 мая) ни один прибор не был полностью готов к работе.

Постройку прибора № 13 Лимонченко затянул на 5 дней позже срока. В течение целого дня работы здесь совсем не производились из-за того, что начальник не знал, где поставить лебёдку. 20 мая, когда стройка подходила к концу, Лимонченко стал подрывать грунт на разрезной канаве, проходящей под эстакадой. Взрывами разрушило прибор, на восстановление повреждённой части которого ушло много времени.

Ремонт промприбора на прииске «Хета». Апрель 1942 года. Фото из газеты «Советская Колыма».

Ремонт промприбора на прииске «Хета». Апрель 1942 года. Фото из газеты «Советская Колыма».

Затянул он пуск прибора № 12. Вода для промывки здесь уже была, под боком запас талых подземных песков, но начать промывку было нельзя из-за того, что начальник участка не распорядился натянуть транспортерную ленту.

На участке работали два экскаватора. При правильном использовании эти машины могли бы оказать участку большую помощь в подготовке площадей к промывке. Однако руководитель не подготовил, как следует, экскаваторные полигоны.

Так, например, начальник участка незаконно предоставил выходной день бригадам, занятым на шурфовке экскаваторных полигонов. Часто и зашурфованные площади подолгу не взрывались, а экскаваторы простаивали в ожидании грунта. Как результат — 120 часовой простой экскаваторов в течение трёх дней.

На партийном бюро выяснилось, что Лимонченко плохо работал и до этого на рудниках «Светлый» и «Хета». Бюро объявило Лимонченко строгий выговор и предупредило, что будет поставлен вопрос о снятии его с работы, если он не приведёт в порядок свой участок и не обеспечит выполнения плана.

Местные гидроэлектростанции

В целях экономии горючего на электростанциях и расширения энергобазы на участке № 3 прииска «Хета» к 1 июня 1942 года планировали установку двух небольших гидроэлектростанций, на которых должны были стоять агрегаты с турбиной типа Банки. Агрегат должен был приводиться в движение силой воды, идущей по водозаборной канаве.

Июнь

Работники конторы и цехов ежедневно работали на добыче касситерита. помогая в выполнении плана. Председатель групкома союза И.И. Кочнев лотком намывает продукцию. Июнь 1942 года. Фото из газеты «Советская Колыма».

Работники конторы и цехов ежедневно работали на добыче касситерита. помогая в выполнении плана. Председатель групкома союза И.И. Кочнев лотком намывает продукцию. Июнь 1942 года. Фото из газеты «Советская Колыма».

Несмотря на то, что массовая промывка на приборах уже была начата, лотошники продолжали добычу касситерита. Руководство отмечало работу Лаптева, Читкова и других, выполнявших задание на 300%.

Скруббер для промывки песков на прииске «Хета». Июнь 1942 года. Фото из газеты «Советская Колыма».

Скруббер для промывки песков на прииске «Хета». Июнь 1942 года. Фото из газеты «Советская Колыма».

Бригада лотошников (бригадир Ананьев) во второй декаде июня выполнила план на 420%, к концу июня планировала завершить годовой план.

Промприбор № 1 ежедневно давал 120–170% по объёмам и продукции. Заканчивалось строительство ещё одного промприбора, построенного сверх плана.

Июль

Успехи россыпного участка № 2

С первого дня июля россыпной участок № 2 (начальник Ермолаев) перевыполнял задания.  За 20 дней месяца выполнил план по продукции на 124%, по производительности до 132%. Начало декады фронтовой работы коллектив участка отметил рекордом, выполняй план на 173%, производительность труда составила 151%. Горняки привели в порядок траповое хозяйство, укоротили расстояние откатки, устранили на пути от забоев подъёмы, уменьшили количество обслуги на приборах и за счет этого увеличили забойную группу на 12 человек.

21 июля вместо 1 августа по плану, был запущен в эксплуатацию новый прибор.

Август

В рапорте начальника Хетинского горнопромышленного комбината Богданова на имя заместителя начальника ГУСДС по оловодобыче Пруна от 11 августа 1942 года говорилось о возможности увеличения годового плана для ряда предприятий, входящих в ХГПК, по добыче касситерита. На основании этого документа можно сделать вывод,  что добыча касситерита на прииске «Хета» велась на участках № 2, № 3, № 4.

Сентябрь

Перспективы добычи на прииске «Хета» на 1943 год очень неопределёнными, результаты геологоразведки не смогли дать существенного прироста запасов с необходимым для добычи содержанием касситерита. В результате руководство ЮГПУ начинает передачу части оборудования прииска на более перспективные прииски.

Согласно распоряжению № 404 по ГУСДС от 3 сентября 1942 года начальнику Хетинского горно-промышленного комбината Богданову было предписано передать снаббазе Колымснаба не позднее 4 сентября с прииска «Хета» пять скрубберов-бутар, которые в дальнейшем были переданы Чаун-Чукотскому горнопромышленному управлению (ЧЧГПУ).

(Скруббер-бутара была фактически центральным механизмом промприбора, таким образом, на Хете были остановлены пять промприборов)

Декабрь

В декабре 1942 года был издан приказ по ГУДС о подготовке экскаваторов к промывочному сезону. В приказе было сказано и о перевозке экскаватора с прииска «Хета» на прииск «Гвардеец» Тенькинского управления. Машина должна была быть отремонтирована в Южном управлении. Контроль за исполнением приказа возлагался на главного механика Дальстроя Ершова.

1943

Прощайте россыпи!

В 1943 году разработка россыпного Хетинского месторождения была прекращена и прииск «Хета» был законсервирован. Для этого был ряд причин.

Высокая стоимость электроэнергии. Прииск «Хета» получал электроэнергию от дизельной Хетинской электростанции, себестоимость 1 кВт которого была выше, нежели от централизованного снабжения, что приводило к прямым убыткам прииска.

Обеднение месторождения. «Хищнический» метод добычи, при котором для промывки в первую очередь выбирались наиболее богатые участки, а бедные оставались нетронутыми.

Низкая концентрация касситерита. На 1943 год на Хетинском россыпном месторождение в среднем содержание касситерита предполагалось в 406 грамм на метр кубический песков. Для того времени переработка песков с таким содержанием считалась нерентабельной, учитывая тот факт, что в Дальстрое были найдены месторождения с гораздо большей концентрацией олова.

Низкие балансовые запасы. Как уже говорилось выше, геологоразведка не смогла найти новых россыпей с необходимым для добычи содержанием касситерита. Таким образом, вопрос  об увеличении геологических и балансовых запасов рудника оставался открытым, что ставило крест на перспективах развития прииска.

Высокая себестоимость продукции. Все вышесказанное приводило к высокой себестоимости олова, добываемого на Хетинском месторождении, и делало добычу касситерита на Хете экономически невыгодной, по сравнению с другими касситеритовыми приисками и рудниками Дальстроя.

1949

Добыча касситерита на Хете была возобновлена в 1949 году, согласно приказа № 001524 министра МВД от 31 декабря 1948 года. Россыпное Хетинское месторождение вошло в состав прииска «Днепровский» на правах россыпного участка.

1950

Февраль

Образование прииска «Хета»

В феврале 1950 года Хетинский россыпной участок  был выведен из состава прииска «Днепровский» и на его базе был организован прииск «Хета» в составе Юго-Западное горнопромышленное управление, что нашло совё отражение в пирказе по ГУДС № 052 от 17 февраля 1950 года «Об открытии прииска «Хета».

Начальником нового прииска был назначен А. Недайводов, а центральной базой нового прииска стал посёлок Хета.

Подготовка к первому промывочному сезону

Подготовку на прииске к промывочному сезону начали ещё ранней весной. Но темпы производства работ были крайне низкими, из нескольких приборов, которые должны были вступить в строй в июне, действовал только один, да и тот не выполнял плана.

По словам горняков слишком затянувшееся строительство и монтаж приборов произошли в результате нехватки плотников, леса, крепёжных материалов и механизмов.

Молодому прииску не была оказана вовремя необходимая техническая и материальная помощь. Особенно мало было сделано для организации чёткой работы прииска производственным, техническим отделами и отделом главного механика. Меньше чем другими предприятиями, также занимался «Хетой» и отдел технического снабжения.

Именно поэтому на прииске зачастую не было самых необходимых материалов (гвоздей, скоб, троса), неправильно использовались бульдозеры, исключительно плохо была организована лотошная добыча металла на участке «Таёжник».

Август прииска «Хета»

В августе 1950 года на прииске с каждым днём разворачивалось предоктябрьское социалистическое соревнование. Первенство в нём занимали горняки промывочных приборов №№ 2 и 7, завершившие годовой план и работающие в счёт 1951 года.

Коллектив прибора № 7, которым руководил опытный горняк Хастудинов, обязался в августе добыть сверх годового задания 50% металла.

Как сообщал начальник прииска Недайводов, горняки уже дали сверх плана более 47% металла, и готовились к переходу на обслуживание нового прибора.

Руководство прииска отдельно отмечало работу бульдозеристов, которые практически все перевыполняли план. Лучших результатов в предоктябрьском соревновании достигли машинисты бульдозеров Фролов и Ульяненко, ежесменно подавшие на приборы от 200 до 350 кубометров песков. Их успеху способствовала хорошая работа механика экскаваторно-бульдозерного парка Носова, организовавшего чёткий профилактический ремонт машин.

Дела в октябре

Массовая промывка песков на промприборах была закончена, добыча касситерита в основном шло за счёт бригад лотошников. С каждым днём ширилось предоктябрьское социалистическое соревнование на прииске «Хета». Добывая металл малыми формами, горняки начали деятельную подготовку к промывочному сезону.

Работая на вскрыше торфов, высоких производственных показателей добилась бригада экскаватора № 298. Экскаваторщики ежесуточно выдавали за контур полигона до 1200 кубометров грунта на кубометр ёмкости ковша.

Коллектив механического цеха приступил к ремонту горного оборудования, которое было доставлено в центральный посёлок прииска.

1951

Непростой сезон 1951 года

Благодаря мероприятиям, проведённым в осенне-зимний период, коллектив полностью подготовился к промывочному сезону. Были отремонтированы экскаваторы и бульдозеры, механизмы для приборов, электростанции. Проведены курсы техминимума, подготовлены кадры. К началу сезона было вскрыто 80% запланированных площадей, выстроены и смонтированы приборы.

В июне весенний паводок вывел из строя часть приборов, нанёс на полигоны много торфов. Руководству прииска пришлось перебрасывать часть горняков с добычи касситерита на восстановление приборов.

В июне 1951 года был заключён договор на социалистическое соревнование между прииском «Хета» с коллективом рудника «Днепровский».

Стоит сказать, что прииску «Хета» катастрофически не хватало электроэнергии для проведения работ по добыче касситерита и запуска в эксплуатацию новых приборов.

28 июня 1951 года на совещании в управлении руководство прииска выступило с инициативой о передаче части электроэнергии Хетинской электростанции прииску. Инициатива коллектива поддержана не была, несмотря на то, что рядом стоящая электростанция, обеспечивающая энергией рудник «Днепровский», использовалась не на полную мощность.

Стоило отметить, что в промывочный сезон 1951 года управление слабо помогало предприятию. Особенно плохо обеспечивался прииск горюче-смазочными материалами. Телефонограммы никаких результатов не давали, руководству прииска для принятия мер невольно приходилось обращаться в главк.

За ударную работу руководством прииска был отмечен коллектив энерго-механической службы, возглавляемой Коба. Хорошо работали участковые механики Гершт и Колотилов, начальник механического цеха Панченко, проводившие монтаж приборов в один-два дня.

Много вложил усилий в выполнение плана экскаваторно-бульдозерный парк, возглавляемый коммунистом Ромадиным и старшим механиком Чигиным. При остром недостатке запасных частей парк обеспечивал нормальную работу предприятия — экскаваторы и бульдозеры работали бесперебойно. Хорошо трудились сменный механик Супрун, машинисты бульдозеров Кныш, Нестеров, Аксютин, Ульяненко, Еремин, дававшие до 200% задания, а также машинисты экскаваторов, дававшие до 1500 кубометров грунта на кубометр ёмкости ковша.

Была отмечена плодотворная работа начальника первого участка Нестерова.

И как результат напряжённой и слаженной работы прииска «Хета» — 25 августа 1951 года государственный план по добыче касситерита был выполнен.

Осенью 1951 года коллектив прииска был занят проведением монтажа металлического передвижного промприбора, изготовленного Оротуканским заводом и впервые применяемого в Дальстрое.

В счёт 1952 года

Несмотря на выполнения годового плана, в сентябре горняки темпов добычи не снижали и выдавали продукцию в счёт 1952 года.

Коллектив промприбора, которым руководил Добровольский, изо дня в день перевыполнял своё задание. Например, 7 сентября горняки выполнили план на 161%. Коллектив прибора 11-бис дал в тот день полторы нормы. Тринадцатый промприбор (начальник Реваков) выполнил задание на 110%.

1952

Постановления Совета Министров СССР

Для обеспечения выполнения заданий по наращиванию производственных и энергетических мощностей оловодобывающей промышленности Дальстроя Совет Министров СССР принял два Постановления:

  • от 20 октября 1950 года за № 4365–1845 «О мероприятиях по развитию оловянной промышленности в 1950–1955 гг.»;
  •  от 20 февраля 1952 года за № 977–310 «О мероприятиях по наращиванию производственных мощностей и по приросту запасов олова в оловодобывающей промышленности Дальстроя на 1952–1955 гг.».

Во исполнение данных постановлений Дальстрой должен был построить и ввести в действие в 1952–1955 годах 11 горнорудных предприятий на общую мощность 4800 тонн переработки руды в сутки и 7 приисков по разработке россыпных месторождений олова, ряд крупных электростанций, автомобильных дорог и транспортных объектов.

Экскаваторщик Чигридов

На начало января 1952 года на прииске «Хета» лучшим экскаваторщиком по праву считался бригадир Чигридов. К первому января он уже выполнил полторы годовых нормы. В двадцатых числах января экскаватор должен встать на ремонт. Но машина, весь год находившаяся в умелых руках бригадира Чигридова, была в исправном состоянии и оказывала большую услугу коллективу.

Бульдозерист Аксютин

С таким же результатом встретил новый год стахановец-бульдозерист Аксютин. Он бережно эксплуатировал машину и направил бульдозер в ремонт с небольшим объёмом работ.

Вот любопытный приказ от 24 января 1952 год: «Приказ ГУСДС № 33 сообщает, что бульдозерист прииска «Хета» Г. М. Аксютин, взяв в 1950 г. на социалистическую сохранность бульдозер № 39357, проработал без капитального ремонта 6589 машино-часов и выдал 105 504 куб. м горной массы. Проводя своевременный профилактический ремонт, Г.М. Аксютин сэкономил около 100 тыс. руб. и выполнил трёхлетний объём работ. За достижение высоких показателей в работе и рациональное использование техники он награждён значком «Отличник социалистического соревнования золотоплатиновой промышленности» и денежной премией в размере месячного оклада. В этом же приказе руководству ЮЗГПУ и производственно-техническому управлению Дальстроя рекомендуется изучить опыт работы Аксютина и распространить на предприятиях»

Из интервью бульдозериста Аксютина: «Когда в 1950 голу я впервые сел за штурвал машины, я понял, что мне доверили большое и почётное дело.

Условия эксплуатации бульдозера у нас тяжёлые. Вот почему особое значение приобретает уход за механизмами. Моя бригада, приняв бульдозер на социалистическую сохранность, строго выполняла инструкцию по уходу за машиной. Так, перед началом работы бульдозер тщательно осматривался, и все обнаруженные мелкие дефекты устранялись силами машинистов. Наружное крепление перед началом смены должно быть подтянуто, проверено состояние крепёжных деталей. Особое внимание мы обращаем на состояние сварных соединений, все трущиеся части тщательно и своевременно смазываем.

Наша машина № 39-357 отработала два промывочных сезона без капитального ремонта. За это время мы переработали 105 тысяч кубометров горной массы, а время эксплуатации машины составило 6795 машино-часов. Таким образом, выработка бульдозера в межремонтный период почти в три раза превышает плановую».

Из капитального ремонта машина Аксютина пришла позже других. И, в то время как другие машинисты уже обкатывали машины, Аксютин всё хлопотал вокруг своего бульдозера, придирчиво осматривая каждую его деталь. А придираться было к чему,— Споринский авторемонтный завод с недочётами отремонтировал бульдозер машиниста. Вместе с бригадиром возились у машины и сменные машинисты.

Когда начался новый промывочный сезон, за 15 дней Аксютин выполнил июньский план.

Подготовка к промсезону

Форсировался на прииске и ремонт горного оборудования. Работники механической службы к середине января подготовили к промывочному сезону около 50% горного оборудования.

В механическом цехе работали четыре слесарных звена. Лучше других трудилось звено, ремонтирующее центробежные насосы и транспортёры. Станочники, занятые на ремонте, ежедневно выполняли технические нормы на 200-250 процентов.

Механизаторы, подсчитав свои возможности, решили завершить весь ремонт в феврале, намного раньше намеченного срока.

В механическом цехе освоили реставрацию некоторых деталей. Так, рационализаторы нашли оригинальный способ восстановления роликов и бандажей скрубберов при помощи медного шаблона путём электросварки с последующей слесарной обработкой. Это позволило экономить порядка 15 тысяч рублей.

На ОЗГО был выполнен заказ хетинцев — отремонтированы бульдозеры и трактор, заблаговременно отправленные на завод.

Финансовая дисциплина

В январе 1952 года в результате проверки вскрылись факты незаконной выплаты государственных средств, нарушения финансовой дисциплины, безответственного отношения к сохранности социалистической собственности и нерадивое отношение к делу.

Так, начальник предприятия «Хета» Недайводов незаконно выплачивал премиальные лицам, которые непосредственно не принимали участия в выполнении производственного плана. Несмотря на то, что в июле 1951 года участки предприятия не уложились в себестоимость продукции, за что горняки участков №№ 1, 2 и другие были лишены премиальных, Недайводов, нарушая приказы министерства и главка, распорядился выплатить премиальные всем руководителям подсобно-вспомогательных цехов.

Был выплачены премии заведующему складом, заведующему пекарней, заведующему столовой, заведующему конбазой, работникам конторы предприятия и др.

По мнению Недайводова это был его актив, обеспечивший выполнение производственного плана. На самом же деле Недайводов исказил практику выплаты премиальных, тем самым нанеся материальный ущерб предприятию.

Бульдозерный парк

Начальником экскаваторно-бульдозерного парка прииска «Хета» был А. Панченко.

Бульдозерный парк прииска также активно готовился к предстоящему промывочному сезону. В начале февраля на базу прииска были доставлены первые 5 машин, капитально отремонтированных на заводе. Бульдозеристы монтировали на них лебёдки, отвалы и другое оборудование.

Машины, прошедшие капитальный ремонт, тщательно испытывались. Механический цех готовил к промывочному сезону большую партию запасных частей и деталей. На прииске начались занятия курсов бульдозеристов, на них обучалось 30 машинистов.

Испытания прибора

4 августа 1952 года вышло распоряжение № 670 от 4 августа 1952 года по ГУСДС для определения возможности и целесообразности внедрения в производство цельнометаллических промприборов образца, изготовленного Оротуканским заводом. Намечалось провести промышленные испытания промприбора на участке «Хета» с 5 по 25 августа.

Ликвидация прииска

К сожалению подтверждённых данных, о времени закрытия и ликвидации прииска «Хета» найдено не было. Могу только предположить, что прииск был закрыт вместе в начале 1955 года вместе с Хетинской электростанцией и рудником «Днепровский»: «1 января 1955 года рудник «Днепровский» становится на консервацию согласно приказу ГУСДС № 669 с 25 декабря 1954 года. Работы по консервации рудника были возложены на Западное ГПУ».

Моя признательность и благодарность Колымскому хронографу Александра Глущенко, МОКМ и Госкаталогу.

В процессе подготовки материала были использованы статьи и заметки из газеты «Советская Колыма» и других переодических изданий.

В статье использованы материалы ГАМО (Государственный архив Магаданской области), моя признательность и благодарность коллективу архива за помощь в работе.

Мой низкий поклон Зеленской Галине Юрьевне за помощь и содействие в работе.
