Вот такое «Солнышко»…

20170206

Вот так и выглядит в начале 2017 года – камень раздора, детский садик в посёлке Ягодное.

Начнем с начала истории…

Открытие детского сада

1109148

Кадр из репортажа о открытии детского сада.

22 декабря прошел репортаж от «Магаданмедиа» о открытии детского сада в посёлке Ягодное:

«Новый детский сад на 175 мест открыли в Ягодном. Учреждение оснащено современной системой видеонаблюдения, имеет бассейн, а возле здания – площадки с травмобезопасным покрытием.

22 декабря 2016, MagadanMedia. В поселке Ягодное прошло торжественное открытие детского сада «Солнышко». По проекту садик рассчитан на 175 мест, хотя в данный момент его будут посещать 140 детей: здесь четыре ясельных и четыре дошкольные группы. Общая стоимость строительства детского сада – 230 млн рублей. Из этой суммы 50 млн дал федеральный бюджет, а остальное – областные деньги. Учреждение оснащено современной системой видеонаблюдения, имеет бассейн, а возле здания – площадки с травмобезопасным покрытием, сообщили ИА MagadanMedia в управлении информационной политики правительства территории.

Губернатор Владимир Печеный поздравил всех ягоднинцев с долгожданным событием и наступающим Новым годом.

«Это современный, уютный, теплый, красивый детский сад, который все мы очень долго ждали. Самое главное – с введением в строй этого детского сада в Ягодном полностью решена проблема обеспечения местами в дошкольных учреждениях для ребят любого возраста», – подчеркнул руководитель территории.

Детский сад оснащён современной системой видеонаблюдения – 63 камеры с инфракрасным зрением, которое позволяет передавать изображение в темноте. Система соединена с пожарной сигнализацией и Интернетом, что в перспективе позволит родителям наблюдать за своими детьми в режиме онлайн. Также в детском саду есть бассейн, рассчитанный на 20 ребят с современной системой обеззараживания воды без использования хлора.

Общая площадь здания – 4,5 тысячи кв. метров, прилегающая территория – до 1 га. Рядом с садиком установлены детские площадки с травмобезопасным покрытием».

И 29 декабря на ту же тему репортаж  рапортуют на весь интернет (и не только)  уже «Вести Магадан»:

«В Магаданской области решают проблему с местами в дошкольных учреждениях. Накануне Нового года сдали детский сад в поселке Ягодное.

Эти малыши впервые переступили порог нового детского сада. В этой группе теперь они будут проводить большую часть времени. Знакомство с ней начинается, как и положено, с игрушек.

Мебель, посуду и, конечно, игрушки приобрели накануне. Выбор — огромный. В поселке Ягодное все это не продается, пришлось вести что-то из Магадана, а что-то и вовсе из других регионов страны.

Этот детский сад строили несколько лет. Дошкольники в Ягодном ютились в одном помещении со школой-интернатом. Своего здания у сада не было. Здесь же — четыре с половиной тысячи квадратных метров, рассчитано на 175 детей. Столько сейчас даже нет в поселке. В саду установлена современная система видеонаблюдения, круглосуточно работают полсотни камер с инфракрасным зрением. Так что нарушителя заметят даже в темное время суток.

Отдельная гордость – кухня учреждения, такая имеется далеко не в каждом городском детском саду.

Современные жарочные шкафы, овощерезки и хлеборезки. Здесь все оборудование по последним требованиям. Местным поварам еще предстоит оценить преимущества этой техники.

Для коллектива детского сада, привыкшего ютиться на совсем небольшой площади, здесь все в новинку. Заведующая уже решает, как воспользуются каждым помещением.

С открытием этого детского сада в Ягодном полностью решили проблему нехватки мест для дошкольников.

Очереди в детские учреждения постепенно ликвидируют по всей Колыме. За последние годы построили сразу несколько крупных детских садов, предоставили около тысячи новых мест. Для региона, в котором всего 150 тысяч жителей, эта цифра огромна.

Владимир Печеный, губернатор Магаданской области:

Программа развития и создания новых мест в дошкольных образовательных учреждениях, она продолжается. Мы готовимся к реконструкции большого детского сада в Магадане. Готовим проектную документацию на строительство еще одного детского сада – тоже в Магадане, в одном из районов, где, к сожалению, он не был построен в свое время.

Детский сад в Ягодном стал одним из самых современных детских учреждений региона. По его типу планируют строить и новые в Магадане и других населенных пунктах Колымы».

Ох, отдельно хочется коснуться наших СМИ, которые порой в погоне за милостью чиновников, бегут впереди паровоза… Если вам сказали, что садик открыт в конце декабря 2016 года, а его только по документам приняли в эксплуатацию 20 февраля 2017 года – как вы назовете такого человека? Я бы назвал такого человека лжецом.

А если вам такую информацию преподносят с телевизора, фактически официально? Каким словом вы тогда назовете рупор власти?

Ну и по хорошему, всегда считалось силой, а не слабостью – признавать свои ошибки и уметь приносить извинения или опровержения…

Впрочем процитирую из материалов прокурорской проверки (даю с сокращениями, сам смысл): «По доводам обращения о проверке обстоятельств съемки репортажа о вводе в эксплуатацию детского сада в пос. Ягодное разъясняю следующее.

В соответствии со статьей 1 Закона РФ от 27.12,1991 № 2124-1 (в ред. от 03.07.2016) «О средствах массовой информации» в Российской Федерации поиск, получение, производство и распространение массовой информации не подлежит ограничениям, за исключением предусмотренных законодательством РФ о средствах массовой информации.

Согласно статье 3 названного закона не допускается требование от редакции средства массовой информации со стороны должностных лиц, государственных органов, организаций, учреждений или общественных объединений предварительно согласовывать сообщения и материалы (кроме случаев, когда должностное лицо является автором или интервьюируемым), а равно наложение запрета на распространение сообщений и материалов, их отдельных частей».

Если кратко пояснить смысл этого абзаца, руководство телекомпании не обязано было ставить в известность о выпуске ролика об открытии садика (не смотря на наличии губернатора в кадре и его участии в ролике) и губернатор просто мог не знать о такой инициативе тележурналистов…

«Законом РФ «О средствах массовой информации» предусмотрено право граждан или организаций на опровержение. Так, согласно статье 43 названного закона гражданин или организация вправе потребовать от редакции опровержения не соответствующих действительности и порочащих их честь и достоинство сведений, которые были распространены в данном средстве массовой информации.

Если редакция средства массовой информации не располагает доказательствами того, что распространенные им сведения соответствуют действительности, она обязана опровергнуть их в том же средстве массовой информации.

Если гражданин или организация представили текст опровержения, то распространению подлежит данный текст при условии его соответствия требованиям настоящего Закона, Редакция радио-, телепрограммы, обязанная распространить опровержение, может предоставить гражданину или представителю организации, потребовавшему этого, возможность зачитать собственный текст и передать его в записи.

В совокупности всех изложенных обстоятельств Вы праве самостоятельно потребовать от редакции средства массовой информации опровержения информации, изложенной в видеорепортаже об окончании строительства детского сада в пос. Ягодное, если полагаете, что эта информация не соответствует действительности и обладает признаками порочащей честь и достоинство».

С этого места можно развить мысль. Этим роликом был нанесен вред репутации  губернатора и предоставлены сведения, порочащие его честь и достоинство… Ибо участие губернатора в событии, которого не было и быть не могло в природе – наглая и циничная ложь, бросающая тень на его репутацию губернатора. Думаю Владимир Петрович подаст в суд на журналистов, очернивших его имя таким образом и потребует официального опровержения от имени телекомпании для восстановления своего честного имени. Тем более прокуратура в своем письме прямо об этом и говорит…

Мы все знаем, как относиться губернатор к своему честному имени и репутации. Примером этому может служить возбужденное в 2016 году уголовное дело в отношении жителя Магадана, который критиковал губернатора В.П. Печеного во время общественной проверки качества построенных домов.

Думаю теперь стоит ждать ещё дело о клевете, но уже в отношении журналистов телекомпании «Вести Магадан».

Король-то голый…

Казалось бы, можно только порадоваться тому, что юные ягоднинцы получат новый детский сад и будут радоваться и они и их родители… Но не тут то было…

Получилось так, что детский сад был открыт только в отчетах, на бумаге и на экране телевизора. А в реальности – уже конец февраля, а объект так и не сдан. Мало того, во всей этой истории начинают появляться все новые и новые детали, от которых местами становиться очень не по себе…

Иногда кто-то все таки осмеливается говорить правду…

Одними из первых подробности открытия детского сада и дальнейшего развития событий были группы Фейсбука и MAGSMI 49.RU.

Ниже выдержки из публикаций MAGSMI 49.RU: «На конец февраля февраля детский сад всё ещё не готов, но детей намерены перевести в него во что бы то ни стало».

Фейковые успехи

Как мы помним, репортаж магаданского филиала ГТРК об открытии сада, на котором губернатор кружил с детьми в новогоднем хороводе, появился в том числе на федеральном канале «Россия 1» в конце декабря.

А потом вдруг оказалось, что всё это – фейк. Нет никакого введенного в эксплуатацию долгостроя, объект не принят и, в силу своего технического состояния, не может быть принят в ближайшее время – ни через неделю, ни через месяц, ни через два.

Региональное правительство, министерства образования, а также строительства, ничего особенного в происходящем не увидели. Отчет как отчет, сняли на камеру такое вот знаковое для области событие, как ликвидация очередей из дошколят, какая разница построили сад на самом деле – не построили, публично недоумевали чиновники.

И назначили очередную за несколько лет дату открытия этого дошкольного учреждения на 175 мест – середина февраля 2017 года.

Объем «освоенных» средств, который не раз назывался в СМИ, – около 230 млн рублей, из которых 50 млн – средства федерального бюджета, остальные – областного.

За все ответят дети?

Утверждение регионального правительства о том, что сад примет детей через неделю после скандала с фейковым открытием, или в середине февраля, никто не принял всерьез. Однако, накануне 23 февраля родителей огорошили новостью – с 27 февраля старый сад детей принимать не будет, добро пожаловать в новый.

Нельзя заводить туда детей, возмутились родители. Нельзя, не готов он, на первом этаже холодно, работники в двух кофтах и теплой безрукавке сверху мерзнет, крыша течет, двери вываливаются, как туда детей вести, ведь опасно это. Не хотите, не водите, ответили чиновники районной администрации, – ваши проблемы.

На вопрос, кто будет отвечать за детей и их здоровье, когда начнут сказываться все нарушения строительства, ответили, что застройщик.

Про организованную группировку и граждан

А вот сообщения, которыми обмениваются родители в WhatsApp, ознакомившись с объявлением, что они с 27 февраля должны водить детей в новый сад. Орфография и синтаксис преимущественно сохранены.

Передавая эти сообщения, часть респондентов очень просили не указывать их фамилии. Неприятностей не оберешься, объяснили они, и работу можно потерять, и другие беды нажить.

Из чата родителей

«…но там же ещё ничего не готово к приему детей и сам сад не передан в комитет образования»

«Игнаткина Елена Юрьевна- все вопросы к ней.

«Мне тоже ничего не объяснили, отдали, сказали познакомить родителей»

«Все вопросы в комитет образования. Объявление не я печатала!»

«Да, мы знаем на нее и область давит и кой то комитет по правам граждан, за деньги зацепили, ко будто это она виновата, что дети ещё не там»

«площадка не готова, и трещины на стыках и документов нет, и пойдёт оттайка, там будет караул»

«И трещины не только на стыках»

«Первый этаж холодина, второй жара. Когда темпер за окном выше 30 течёт крыша. Двери уличные не закрываются. Окна сделаны отвратно. Мало того, что много лопнувших, ещё и неплотно закрываются»

«Детей впустят и дадут отписку что всё хорошо, претензий нет, родители довольны, молчать нельзя, это факт»

«Его ещё не приняли, всё как обычно быстрей запустят туда детей и все закроют рты и глаза, на то что так море неполадок. А если что случиться то всё спихнут на не путевых застройщиков»

«Всё как в сказке, возвращаемся к разбитому корыту, первый сад признали аварийным, перевели в интернат и с этого гонят в не чуть не лучше садик»

«У нас всё строится по схеме «стоит да и ладно» а вот если рухнет тогда скажут Ооо, что то пошло не по плану»

«Походила по саду министр образования, посмотрела все недочеты, недоделки, покивала головой, соглашаясь, что сад нельзя запускать. А вернувшись в город сказала, что сад готов, его запуск саботируют на месте»

«Да им пофигу на нас и наших детей, вот и все»

«Предлагаю написать заявление от родителей или род.комитета с просьбой организовать осмотр детского сада родителями с целью оценки качества предлагаемых условий в новом д.с., а уже после проведения осмотра делать выводы и дальше действовать»

«Это действительно страшно. А прогулки на площадке, какие там проемы широкие, что дети без проблем там пролазеют. Вот это самое страшное, а рядом речка»

Во вторник будет СЭС последний раз будут брать смывы, и переезжаем. Так что нужно поторопиться!»

«Просто оставлять это все так нельзя. сейчас промолчим так и все останется»

«Информация. Во вторник наши дети идут в новый сад. Надо в понедельник довести до сведения главы администрации отношение родителей к переезду в новый сад. Иначе будет поздно. Пока есть время надо решить кто пойдёт к главе»

«Да. Уже был приказ в понедельник перевезти кухню. Если промолчим, во вторник в новом саду будут наши дети».

«о том что бы создать комиссию из родителей детей которые сделают заключения о том что садик готов к приему детей. Что жизни и здоровью детей ничего не угрожает».

«У нас только что было совещание, 22 числа мы не работаем. Мы до понедельника будем переезжать. В понедельник, 27.02.17 г. приём детей в новом детском саду. Завтра ещё в старый сад, в среду мы закрываем сад».

«Ув.папы! У кого есть возможность перевести игрушки и учебное пособие в новый детский сад?»

Напоминаю, о том, что завтра общесадовское родительское собрание в новом детском саду в 18.00 ч. В среду сад закрывается на переезд (Сад НЕ РАБОТАЕТ)

«Ждём Вас в понедельник, 27 февраля в новом детском саду, по улице Школьная 14. Вход в центральные двери, 2 этаж!»

«Лишь бы нигде ничего не замкнуло и никого не убило»

По материалам Ольги Ленчевской и редакции MAGSMI 49.RU.

Ответ губернатора

Чтобы пресечь волнения и показать, что дело обстоит совсем не так, как пишет MAGSMI 49.RU и ОНФ губернатор предложил съездить блогерам и заинтересованным лицам в Ягодное и посмотреть на камень (садик) раздора.

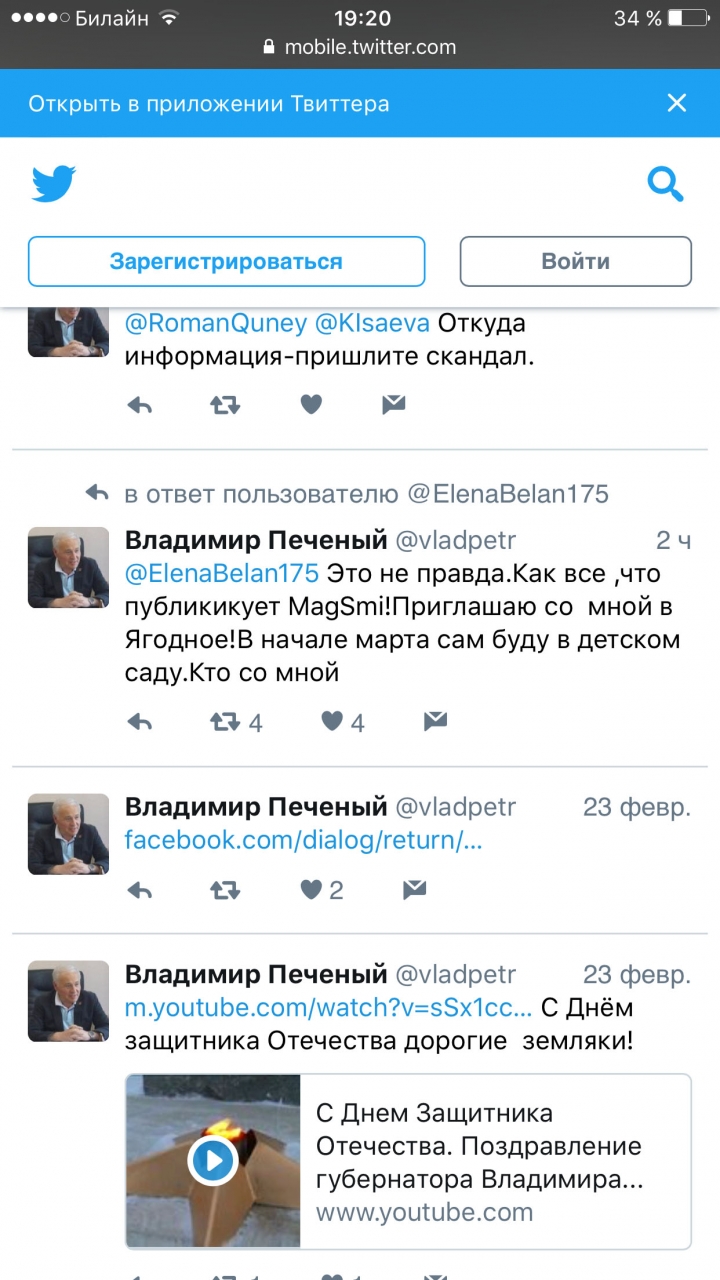

1488026907

Было также заявлено, что фотографии, которые выложены MAGSMI 49.RU являются устаревшими и не соответствуют действительности.

Ну начнем…

Долго не хотел вмешиваться сам, хотя наблюдал за развитием событий. Но когда ко мне попали материалы от тех, кому я доверяю – сдержаться уже не смог.

Часть попытаюсь прокомментировать сам, в силу своего образования. Там где возможно – оставлю это дело профессионалу…

17005914

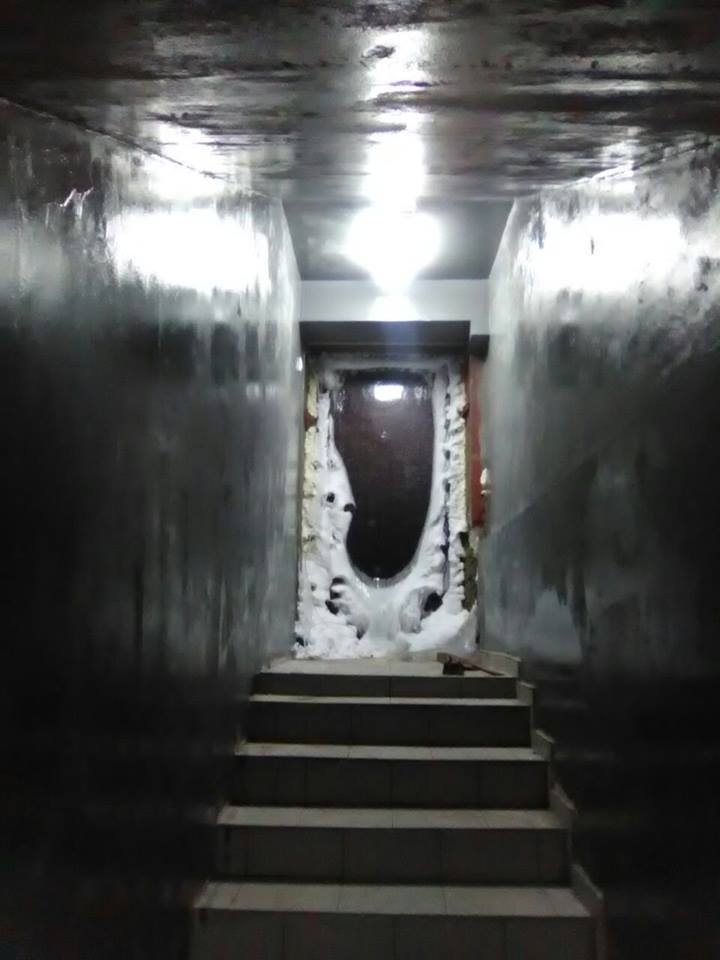

То что вы видите на фотографии – это последствия затопления подвала детского сада в феврале месяце. В настоящее время подвал просушивают.

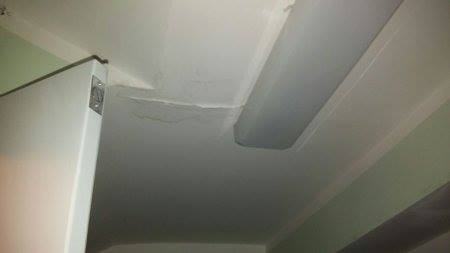

17029066

На фотографии – протекающая крыша детского сада. Из комментария специалиста: «В связи с ошибками проектирования здания крыша установлена неправильно, постоянно протекает и требует основательной переделки…».

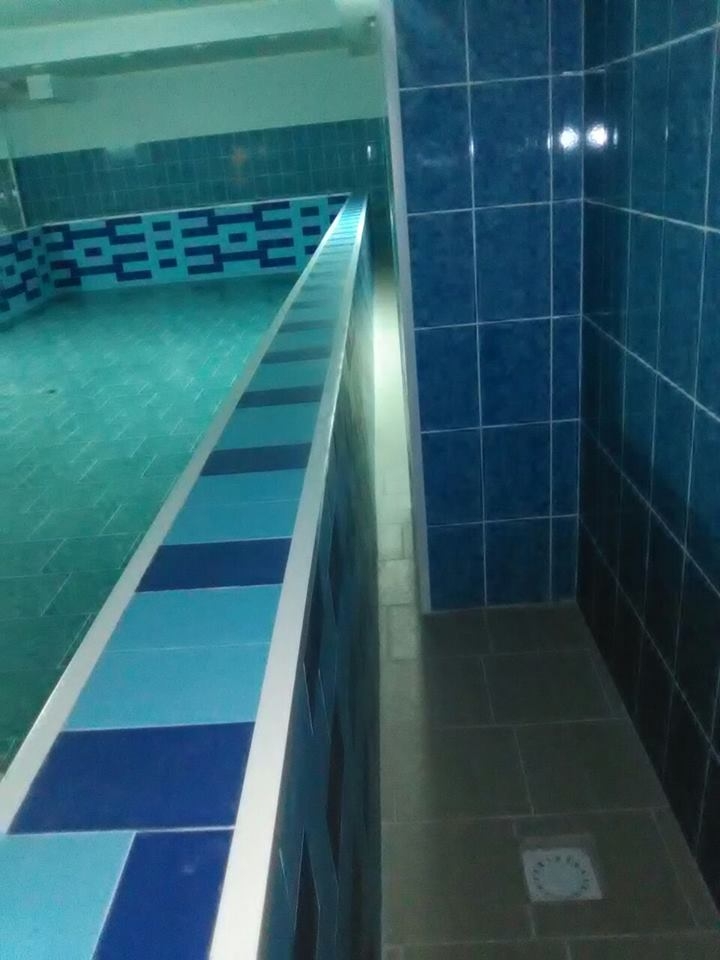

16997222

Перед вами проход вокруг бассейна. Становиться интересно, как в случае необходимости воспитатель или тренер смогу преодолеть эту деталь интерьера?

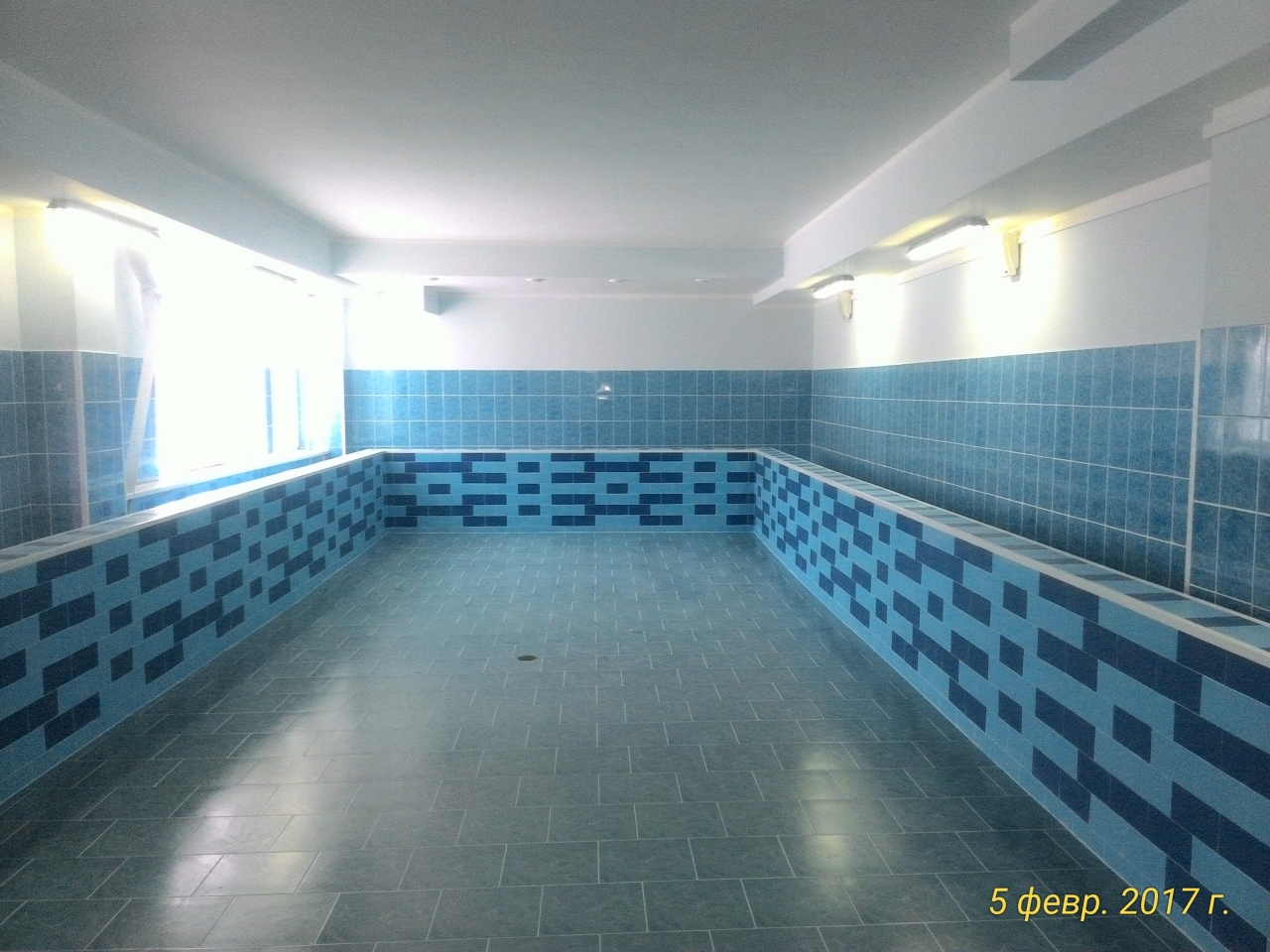

20170211

Вот ещё одна фотография бассейна. На ней хорошо видно, что проходы перекрыты с двух сторон. Практически большая часть бассейна будет недоступна для взрослых по проходу (по суше), так что в случае необходимости будут добираться по воде… Вот такие интересные проектные решения…

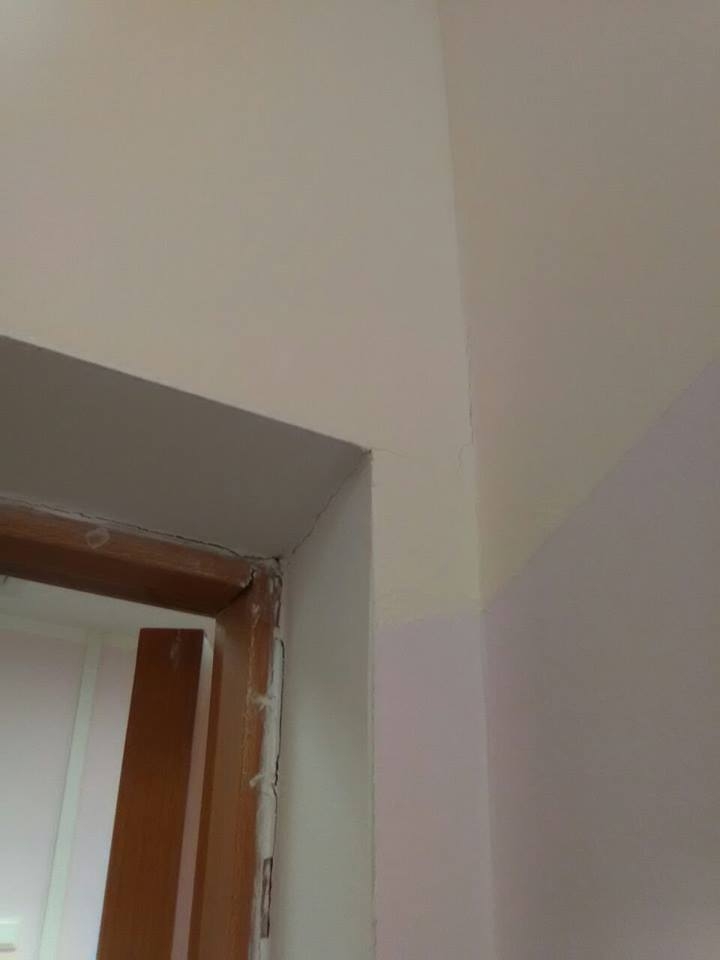

16996545

Трещины на стене и стыках. В принципе, скажем так, на первый взгляд не очень смертельно… Но думаю, стоит дать слово строителю: «Здание построено без свай, поэтому будет регулярно оседать и разрушаться во время оттайки почвы…». Так что то, что на фото – это цветочки, яблочки будут ниже…

Каркас или не каркас? Каркас!

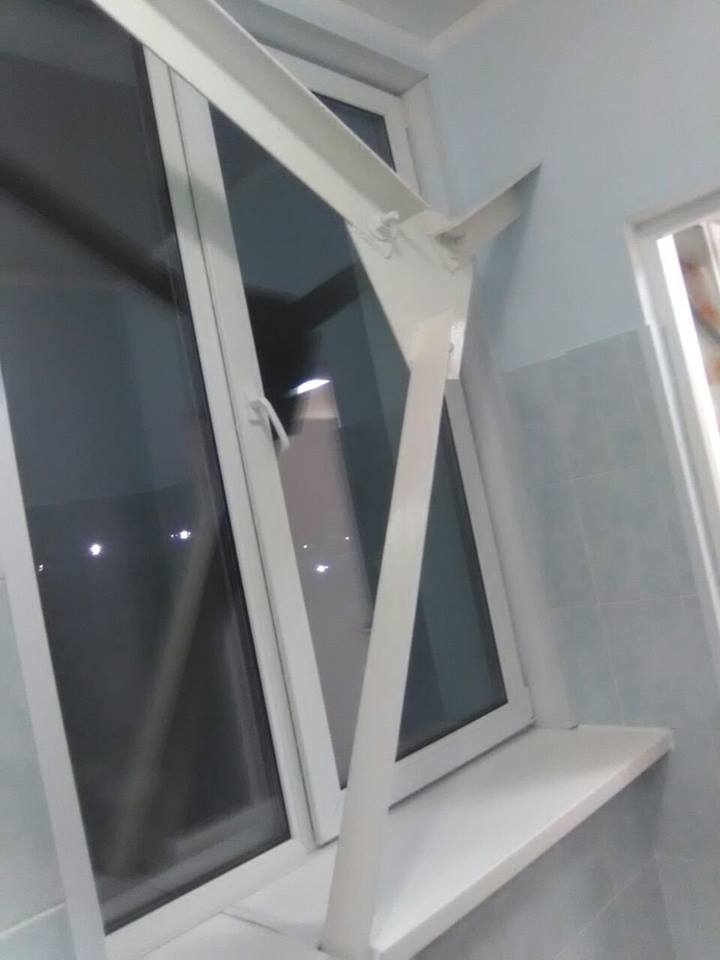

17035157

Как вы думаете, что это за футуристическая конструкция на окне? На фото портальная связка между колоннами для усиления жесткости конструкции. Правда возникает вопрос – при разработке проекта кто-нибудь озаботился мыслью о том, как будет открывать окно?

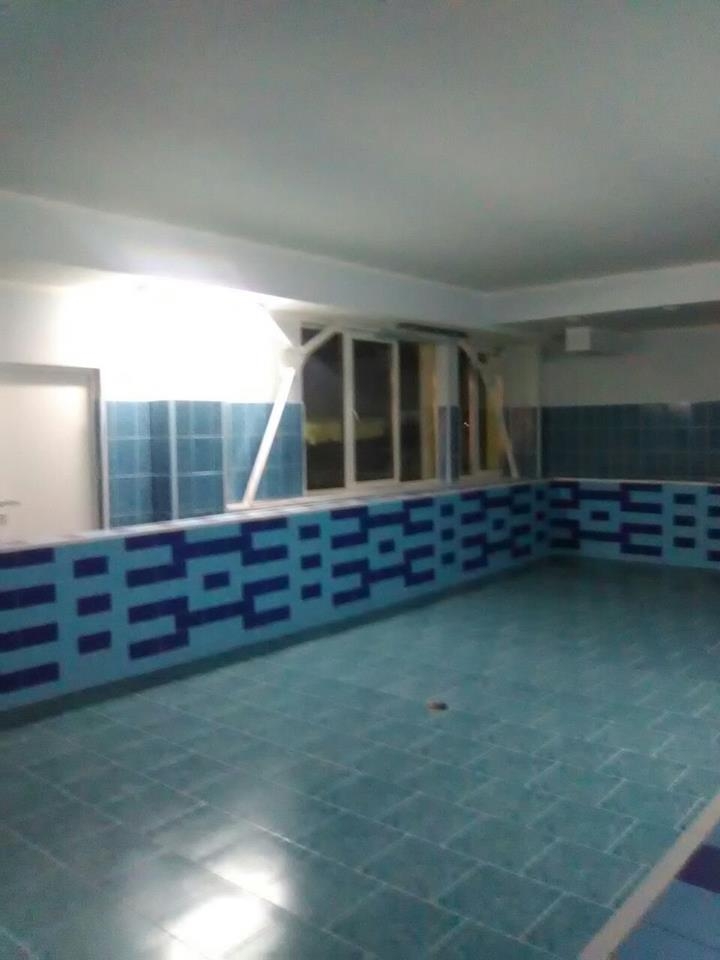

17035614

Вот перед вами окно в бассейне, тоже с элементами футуристического дизайна.

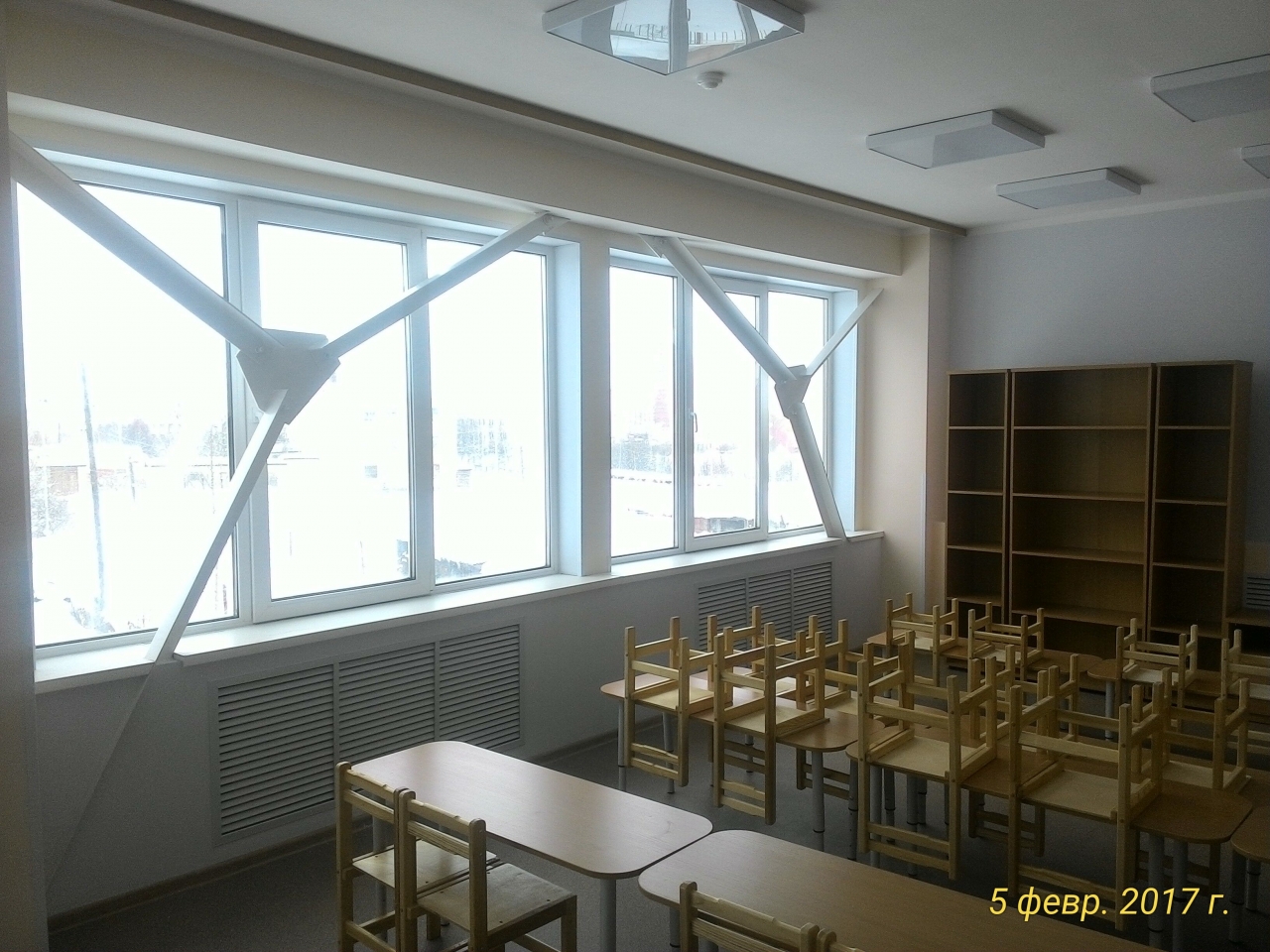

20170205

Вот фотография ещё из одной группы. И здесь на окне элементы каркасных конструкций. По поводу окон – вопросы те же…

По поводу этих фотографий у меня возник жаркий спор со строителем, который сам занимается строительством каркасных зданий и сооружений.

По его словам, возможно, здание было построено по каркасной технологии и конструкции на окнах – это портальные связи и ничего в этом страшного нет. Решили осмотреть еще раз фотографии сада, для поиска аргументов. Что же интересного нашли?

20170206

На этой фотографии портальные связки присутствуют только на 1 и 2 этаже левой части здания, на остальных окнах их нет.

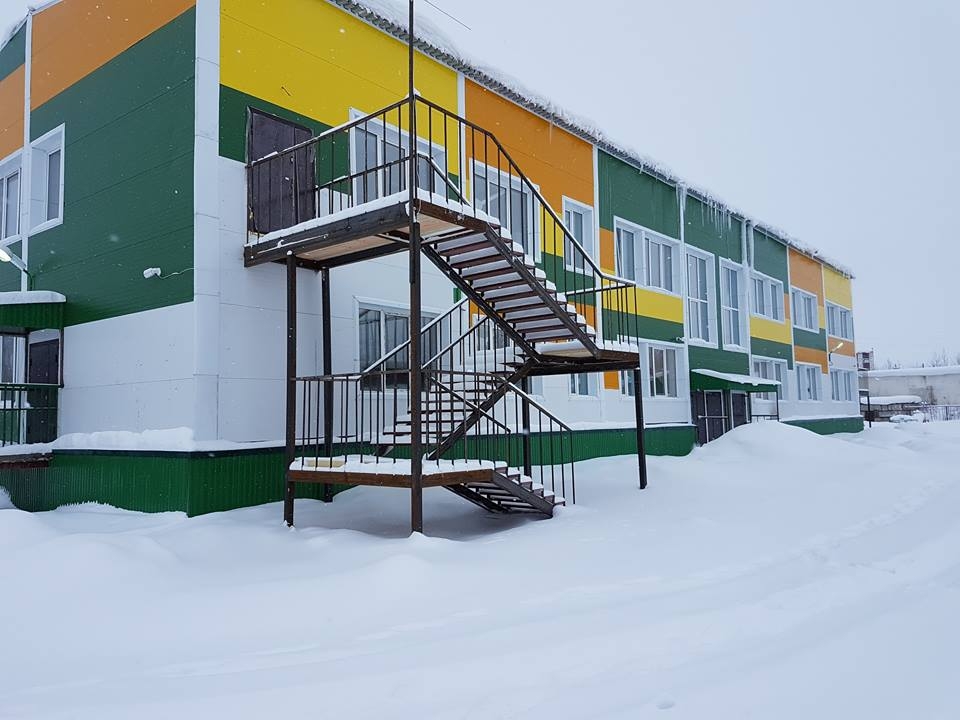

16938746

Вот еще вид из такого же окна, на нем каркасные связки присутствуют. На противоположной части здания – элементов каркаса не видно…

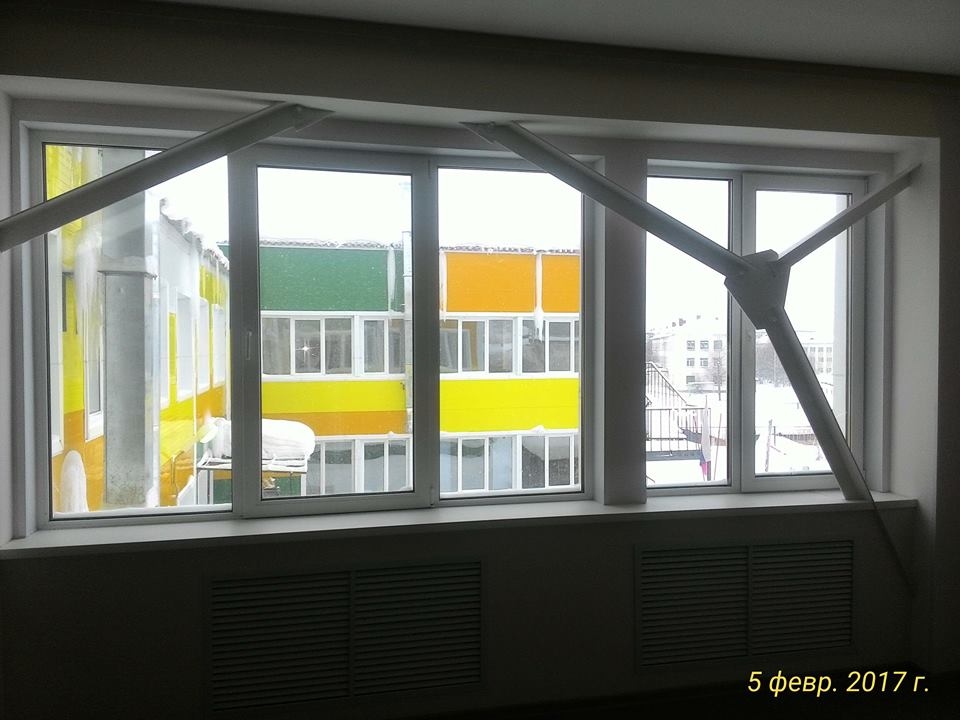

16939316

Ещё один вид садика, с другой стороны. Тут видны элементы каркаса только на 1 и 2 этажах ближней части здания, дальше их нет. На дальнем крыле садика металл на окнах тоже отсутствует.

16997832

Вот это же крыло поближе… Опять же – 1 и 2 этаж крайней части здания, на остальных окнах элементов каркаса нет.

Внимательно все осмотрев, мой оппонент отметил – что в природе бывают здания и со смешанным каркасом.

201522

И тут мне попалась фотография возведения здания лета 2015 года. Видно, что внешняя обшивка уже закончена, ставят стеклопакеты. Но вот по сравнению с февралем 2017 года элементов связей и каркаса на 1 и 2 этажа левой части здания нету… Если здание каркасное, то каркас и связи монтируют до начала отделочных работ или что-то изменилось в строительстве и возведение каркаса производиться уже после отделки и установки окон?

Как и договаривались – только правду!

17029088

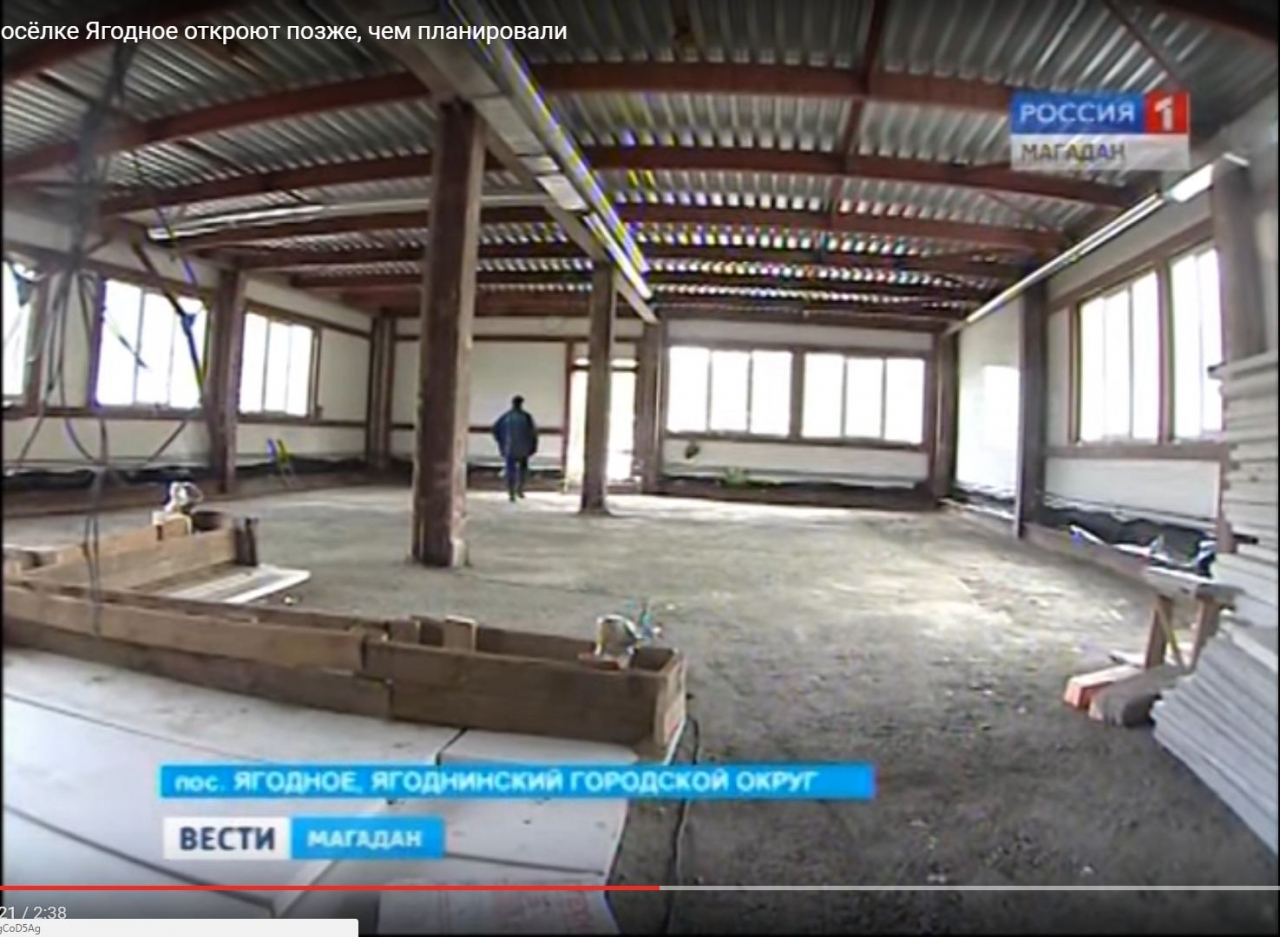

Мой друг и визави в одном лице нашел и поделился со мной фотографией до начала строительства садика от 2014 года. Буквой А обозначено будущее место строительства детского сада, буквой Б – место угольной площадки (открытого склада). По фото видно, что строительство после 2014 года начиналось от нулевого цикла.

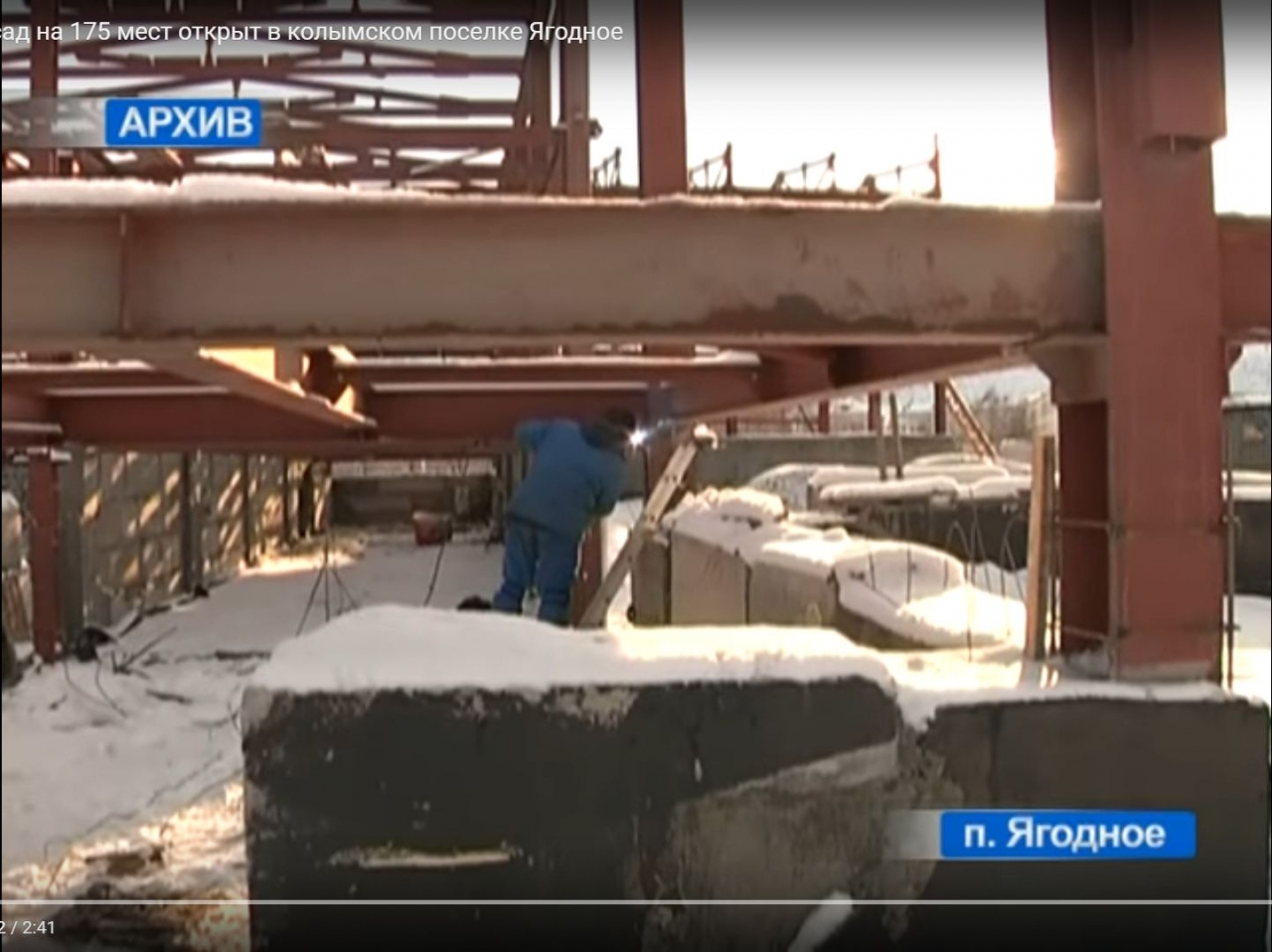

17029010

Это уже кадр из ролика о строительстве детского сада – так, что здание сада – каркасного типа и это все всяких сомнений.

17029011

Вот ещё один кадр, уже из другого ролика, на котором видны наши элементы футуристического дизайна. Эти  элементы действительно являются портальными связками. Установлены там, где большой шаг колонн для жесткости конструкции (видно, что в пролете установлены два длинных стеклопакета). Монтаж связок производился во время проведения монтажных работ и никаких беспокойств не вызывает, ну только если в области авангардности проекта. Но это уже вопросы к самому проекту.

170290102

Для успокоения души, ещё один кадр из ролика про детский сад. На заднем фоне справа, на окне видны все те же портальные связи.

Ответ на вопрос о том, как здание и его каркас переживут наступление весны, лета и осени, когда пойдут просадки и изменение грунтов сможет дать только время, ну и поставить точку в вопросе насколько надежно здание и рассеять опасения всех заинтересованных лиц.

Окна и другие чудеса

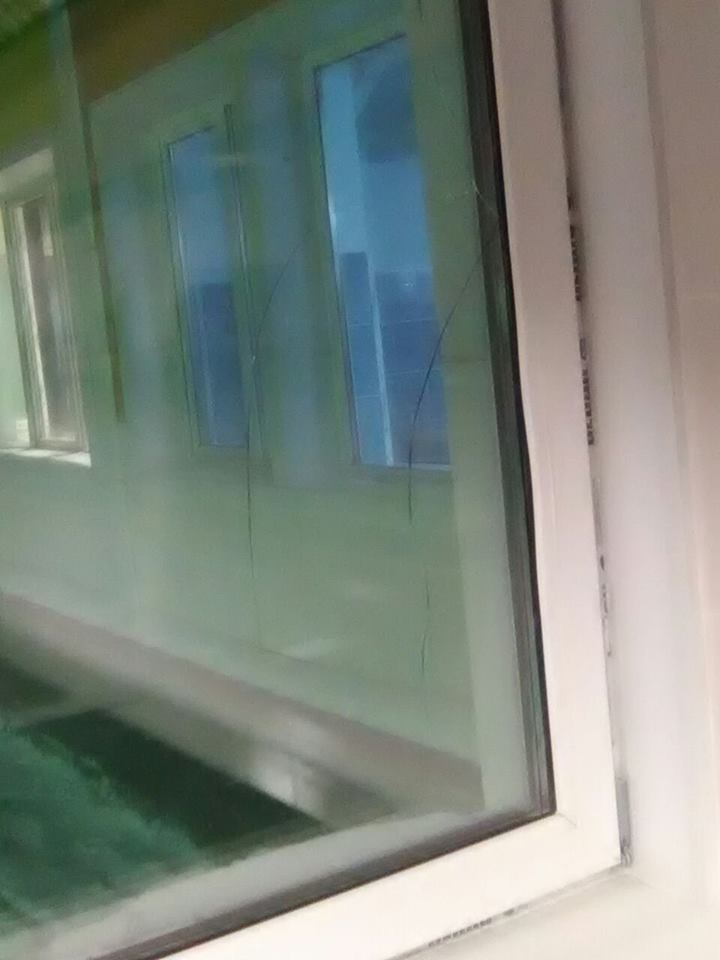

17035246

Трещины в стеклопакете, вызванные деформацией самого стеклопакета из-за того, что стены «гуляют». По мнению специалиста, из-за просадки здания, все 28 стеклопакетов требуют замены, так как не в состоянии защитить помещения от холода.

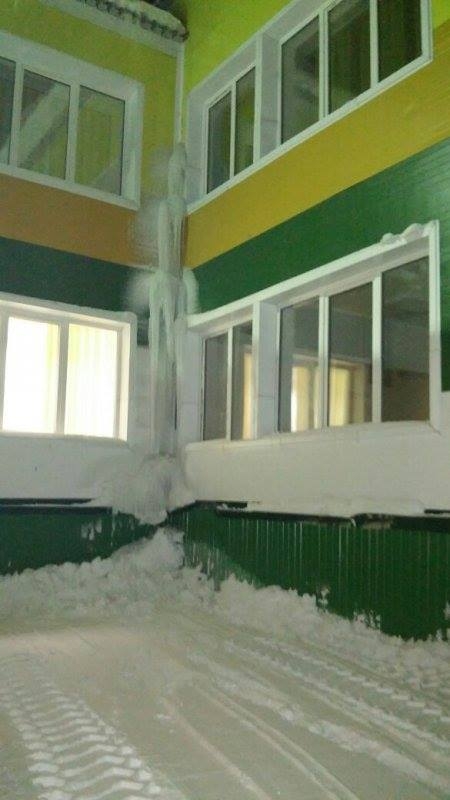

16997015

Этот элемент пейзажа мне объяснить полностью не смогли, у меня самого много версий о причинах его возникновения. Так что пускай будет просто красиво! Ну или нужно…

Успеть до приезда…

Теперь все ждут в гости губернатора, надо также и детей переселять в новое здание… Поэтому срочно проводятся работы по сушке подвала, идут работы по запениванию дыр и трещин в кровле и стенах первого этажа.  Доводятся до ума и другие недоделки, наводиться косметика и лоск… Хотя для того чтобы устранить перечисленное выше вряд ли хватит недели…

На этом можно было бы и остановиться, но настала череда яблок, о которых я упоминал выше…

Яблоки в студию!

Ну теперь самое интересное… Скажу сразу – я ничего не утверждаю, ничего никому не доказываю. Моя цель – обратить внимание и пусть мои слова и доводы проверят профессионалы в своих специальностях.

Электроснабжение

Насколько мне известно, электропитание детского сада так и не переведено с временной схемы на постоянную. Временное электроснабжение не рассчитано на полную нагрузку объекта. Отсутствует система резервного электроснабжения. Что это значит? То, что при включении расчетных потребителей, кабеля и оборудование могут не выдержать и просто перегореть… или загореться… Выбирайте сами – что лучше.

Пищеблок

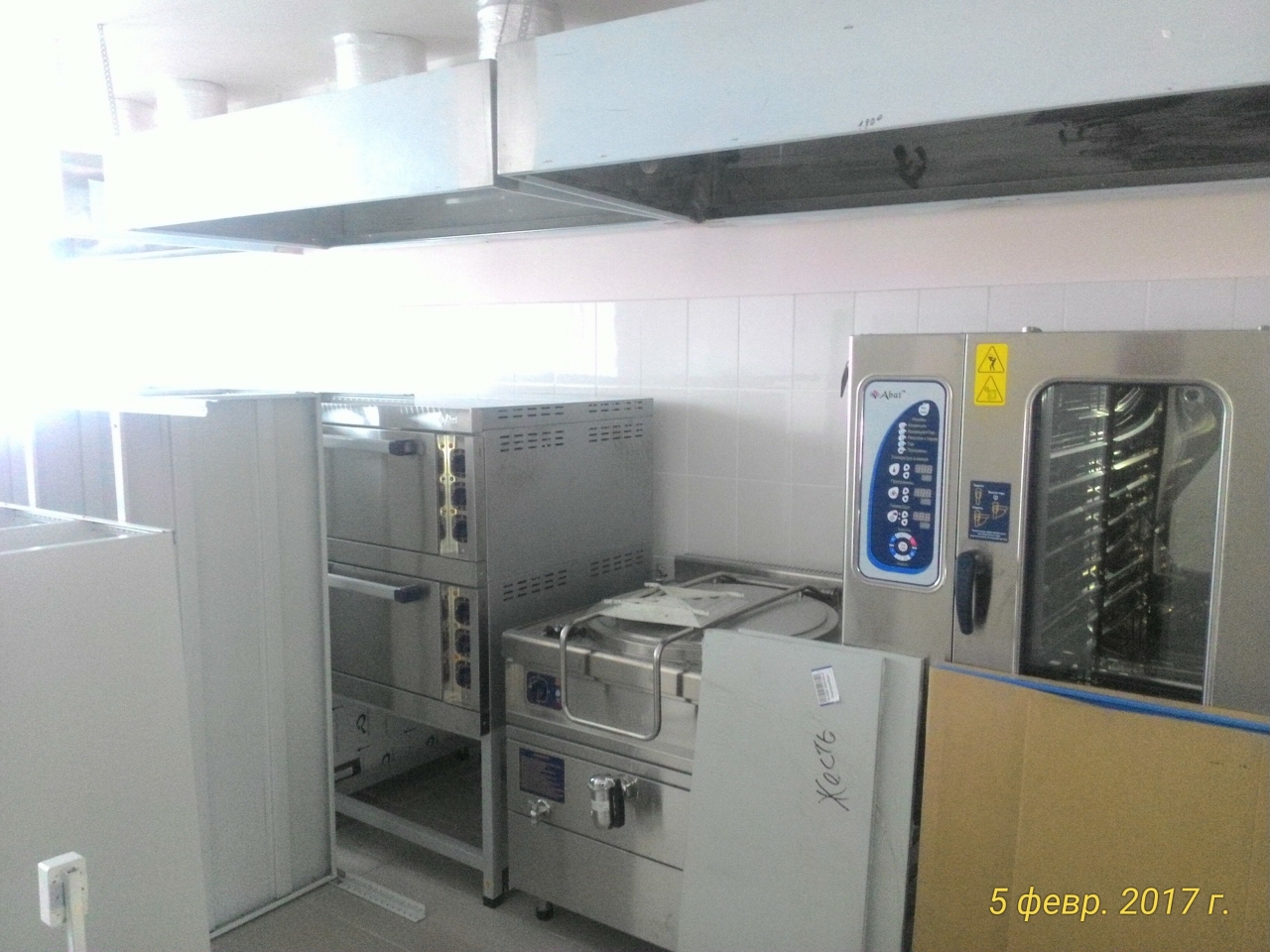

20170208Тот самый знаменитый пищеблок детского сада, где судя по репортажам современные жарочные шкафы, овощерезки и хлеборезки и всё оборудование по последним требованиям… Не подключено холодильное оборудование.  Так вот, этот пищеблок не может пройти санитарную проверку и еду планируют привозить из других учреждений. Почему не может пройти – спросите у специалистов.

Юридический адрес

Вот ещё один интересный аспект – у здания нет юридического адреса и связи с этим невозможно заключение договоров на стирку белья, на утилизацию отходов, на вывоз мусора.   Ну это организационный аспект и его можно решить, если захотеть… Только на этом история не заканчивается…

Детский сад и санитарно-эпидемиологического заключение

20170209

Из окна детского сада хорошо видна труба котельной…

Детский сад расположен на территории, примыкающей к складу угля котельной при расстоянии 283 метра, что не соответствует санитарно-защитной зоне в 500 метров.

Интересно, а производились ли исследования и выдача санитарно-эпидемиологического заключения, необходимого при получения лицензии на осуществление в данном месте образовательной деятельности дошкольного учреждения? Если исследования производились – то когда их успели сделать и получить разрешение?

Хочу отметить, что подобные нарушения могут привести к загрязнению атмосферы и территории детского сада и заболеваниям детей.

Детский сад и подснежники

Ну и так, ещё пара мыслей вслух… Территория детского сада на февраль 2017 года остаётся неблагоустроенной, не очищена от мусора и арматуры, которая может нести реальную угрозу в начале таяния снега.

Детский сад и река

Не для кого ни секрет, что детский сад находится на берегу речки. Рядом с территорией детского сада находятся и частные гаражи. Что будет во время аномального паводка, если вода поднимется выше уровня берега? Может получится и так. что гаражи окажутся на территории детского сада.

Загадки с оборудованием

В нескольких репортажах о строительстве и вводе в строй заинтересованные лица то пеняют на недопоставку оборудования, то на проблемы с его подключением. Хотя как-то это странно. Вроде все просто, согласно контракту – оборудование должно быть введено в строй и оплачено и все это должно быть своевременно, в противном случае начинаются штрафные санкции и другие нехорошие последствия. Одним словом – это проблемы поставщиков и они их должны решать вовремя.

Так почему получилась такая задержка с поставкой и подключением оборудования? Ответы на этот вопрос я нашел в решении о результатах проверки контракта на строительство детского сада, где выяснились любопытные детали.

Далее цитата из результатов проверки: «В соответствии с государственным контрактом (до внесения в него изменений), оплата технологического оборудования (стоимости самого технологического оборудования и расходов на доставку, монтаж и др.) была возможна только после его подключения на объекте.

После внесения изменений в контракт, оплата технологического оборудования стала возможна без его фактического наличия на объекте заказчика».

То есть Министерством строительства Магаданской области было нарушено основное правило госзакупок, которое можно перефразировать так: «Утром стулья, вечером деньги…».

Это, кстати, не единственное дополнительное соглашение по контракту, которое вызвало пристально внимание Магаданского УФАС России, в результате чего комиссия нашла в действиях заказчика (Минстроя) нарушение ч.1 статьи 95, ч.3 ст.103 Закона о контрактной системе.

Для садика такие такое интересное соглашение обернулось срывали поставок оборудования, срывами сроков монтажа и подключения оборудования и банальными кражами…

Из ответа прокуратуры Магаданской области: «По доводам Вашего обращения о нарушениях в поставке оборудования для детского сада, в оплате выполненных работ сообщаю следующее.

По факту хищения бюджетных средств при поставке оборудования для детского сада в пос. Ягодное СЧ СУ У МВД России по Магаданской области возбуждено уголовное дело по признакам преступления, предусмотренного ч. 4 ст. 159 УК РФ (мошенничество). По делу проводится следствие».

Немного из хронологии событий…

29 декабря 2016 года детский садик  «Солнышко» в посёлке Ягодное официально по телевидению открыли «Вести Магадан».

23 января 2017 года между Минстроем и подрядчиком – ООО «Магаданстальизделия» подписан акт приемки законченного строительством объекта (по форме 0322003/). Пунктом 11 указанного акта определены объемы работ по озеленению, монтажу оборудования бассейна, монтажу лифтового оборудования, сроки выполнения которых перенесены на первое полугодие 2017 года.

24 января 2017 года администрацией Ягоднинского городского округа подрядчику ООО «Магаданстальизделия» выдано разрешение на ввод в эксплуатацию № 49-309-1-2017 объекта «Детский сад на 175 мест в пос. Ягодное (на основе полнокомплектных зданий).

24 января 2017 года на основании акта приема-передачи введенный в эксплуатацию детский сад на 175 мест в пос. Ягодное передан муниципальному образованию «Ягоднинский городской округ».

31 января 2017 года прокурором Ягоднинского района с выходом на место и применением фотосъемки проверен факт эксплуатации здания детского сада на 175 мест в пос. Ягодное по его функциональному назначению.

Установлено, что эксплуатация здания детского сада на 175 мест в пос. Ягодное на момент проверки не осуществляется в связи с устранением подрядчиком отдельных недоделок (монтаж кухонного оборудования, сборка инвентаря, монтаж постоянной схемы электроснабжения, устранение трещин и других недостатков). Прокуратурой Ягоднинского района обеспечен контроль фактического устранения подрядчиком недоделок в здании детского сада.

16 февраля 2017 года при проверке прокуратурой Ягоднинского района отмечено, что не выполнены работы, требующие положительного температурного режима наружного воздуха. На 17 февраля 2017 года эксплуатация детского сада по прямому назначению не начата.

20 февраля 2017 года администрацией Ягоднинского городского округа принято постановление № 15, которым утверждена комиссия по приемке здания детского сада в эксплуатацию по его функциональному назначению, организации работ по переводу воспитанников МБДОУ «Детский сад «Солнышко» п. Ягодное» в новое здание с 27 февраля 2017 года.

21 февраля 2017 года комитетом образования администрации Ягоднинского района проведено собрание родителей воспитанников МБДОУ «Детский сад «Солнышко» п. Ягодное», организована экскурсия родителей по зданию детского сада…

Продолжение следует…

Ну вот, по сообщению  КОЛЫМА.RU садик открыт  и дети переселились в детский сад. Очень надеюсь что все написанное региональным порталом соответствует действительности.

Хотя внимательно читая очерк меня немного поразила пара фраз, цитирую дословно: «Специалистами Комитета по образованию Ягоднинского городского округа в весенне-летний период будет продолжена работа по благоустройству самого здания и придворовой территории. Надеемся, что активными помощниками в этой работе станут родители (законные представители) воспитанников дошкольного учреждения».

Что именно поразило? Вроде все хорошо! Администрация Ягоднинского района в лице Комитета по образованию вместе с родителями детей будут облагораживать территорию и здание!

А теперь хочу процитировать часть документа прокурорской проверки: от 23 января 2017 года. Между Минстроем и подрядчиком – ООО «Магаданстальизделия» подписан акт приемки законченного строительством объекта (по форме 0322003/). Пунктом 11 указанного акта определены объемы работ по озеленению, монтажу оборудования бассейна, монтажу лифтового оборудования, сроки выполнения которых перенесены на первое полугодие 2017 года».

И тут же возникает вопрос… Как так? Деньги, насколько я понимаю исходя из документа, подрядчику  ООО «Магаданстальизделия» уже выплачены ( или будут выплачены) и согласно документу, работы по озеленению и благоустройству территории детского сада должен выполнить он… А на деле будут работать родители детей и Комитет по образованию?  Или в репортаже досадное упущение, или что-то странное в королевстве Датском…

Отчиталась об открытии сада и «Колыма+»

От себя могу добавить, что наверное это единственная компания, которая смогла быть себе более-менее объективной и компетентной. По крайней мере честно сказали, кто должен заниматься благоустройством территории и сняли эту почетную обязанность с родителей.

Внимательному взгляду можно много интересного увидеть в ролике по открытию, если местами смотреть и делать выводы. Но спасибо телекомпании, что устами родителей смогли озвучить часть проблем, связанные с садиком.

Это касается практически всех стеклопакетов с треснувшим остеклением. Интересно, а как можно было принять здание и ввести его в эксплуатацию с неисправным (негодным) остеклением? Или это уже норма в строительстве? Ну и хочу напомнить о чем писалось уже выше – из-за просадки здания, все 28 стеклопакетов требуют замены, так как не в состоянии защитить помещения от холода.

Также прозвучало опасение родителей по поводу приближающейся весны. Мама переживает, что пройти рядом с садиком будет тяжело, из-за того, что садик расположен на болотистой местности… Я  же больше переживаю за фундамент…

Соглашусь с телекомпанией ещё в одном выводе – что будет в скором времени или через год, покажет время…

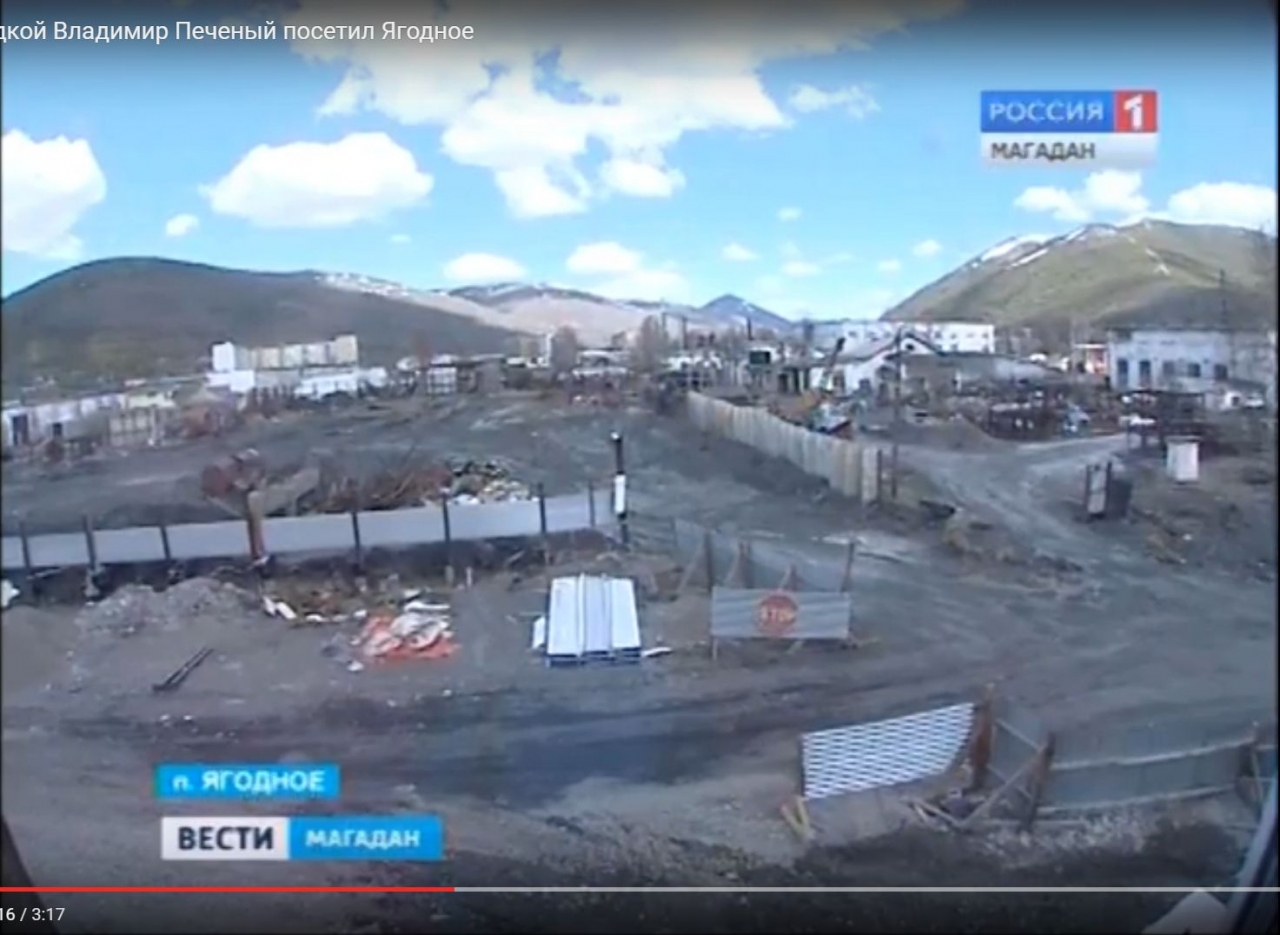

17029012

И ещё один вопрос по горячим следам, который почему-то никто не озвучил. Если детский садик принят в эксплуатацию и прошел все проверки, то как я понимаю, угольный склад на этой фотографии по своему прямому назначению использоваться больше не будет?

Эпилог

Вот такое вот «Солнышко» в посёлке Ягодное Магаданской области… Дети уже переселились в новый детский сад и история пришла к своему финалу. Но точку в этой истории ставить ещё рано и время все расставит по своим местам, ибо вопросов ещё очень много…

Возвращаясь к вопросу по столь стремительному в воду в эксплуатацию детского сада, прокуратура дала такой ответ: «Также информирую Вас, что во исполнение пункта 5 перечня поручений Президента Российской Федерации от 2 8.12.2016 № Пр-25 63 по итогам пленарного заседания Общероссийского народного фронта «Форум действий» 22.11.2016, по заданию Генеральной прокуратуры Российской Федерации в период март-апрель 2017 года органами прокуратуры области будет проведена проверка законности выдачи разрешений на ввод в эксплуатацию находящихся в государственной или муниципальной собственности объектов социальной сферы за 2015-2017 годы».

А ещё бы очень хотелось посмотреть на фотографию «Лицензии на осуществление образовательной деятельности» для детского сада по новому адресу, ибо и тут есть вопросы… Если кто-то скинет или пришлет – буду очень признателен!

Автор: Василий Образцов.
